新ごみ処理施設整備状況

更新日:2026年01月01日

西脇多可行政事務組合では、西脇市多可町地域における新しいごみ処理施設の整備を行っています。

このページでは、工事の進捗状況をお知らせします。

工事の様子

令和7年12月

・管理啓発棟内では、主に内装や衛生器具の取付工事を行っています。

・ごみ処理施設棟内でも内装工事等が進んでいます。

・計量棟、洗車棟、ストックヤード棟の工事も進んでいます。

・新施設へのアクセス道路工事に係る法面保護工事が終わりました。

上空(南側)からの様子(令和7年12月22日撮影)

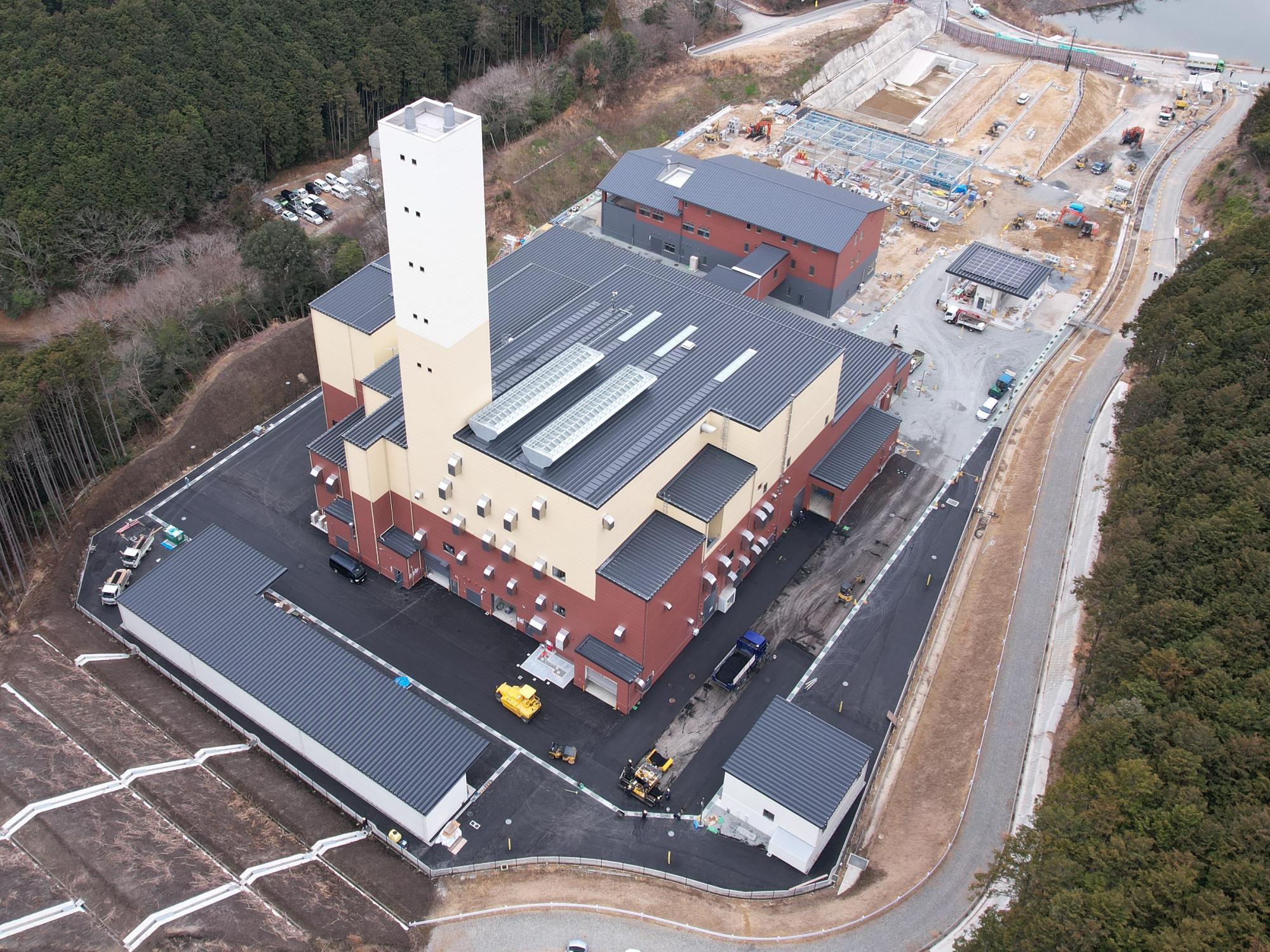

上空(北側)からの様子(令和7年12月22日撮影)

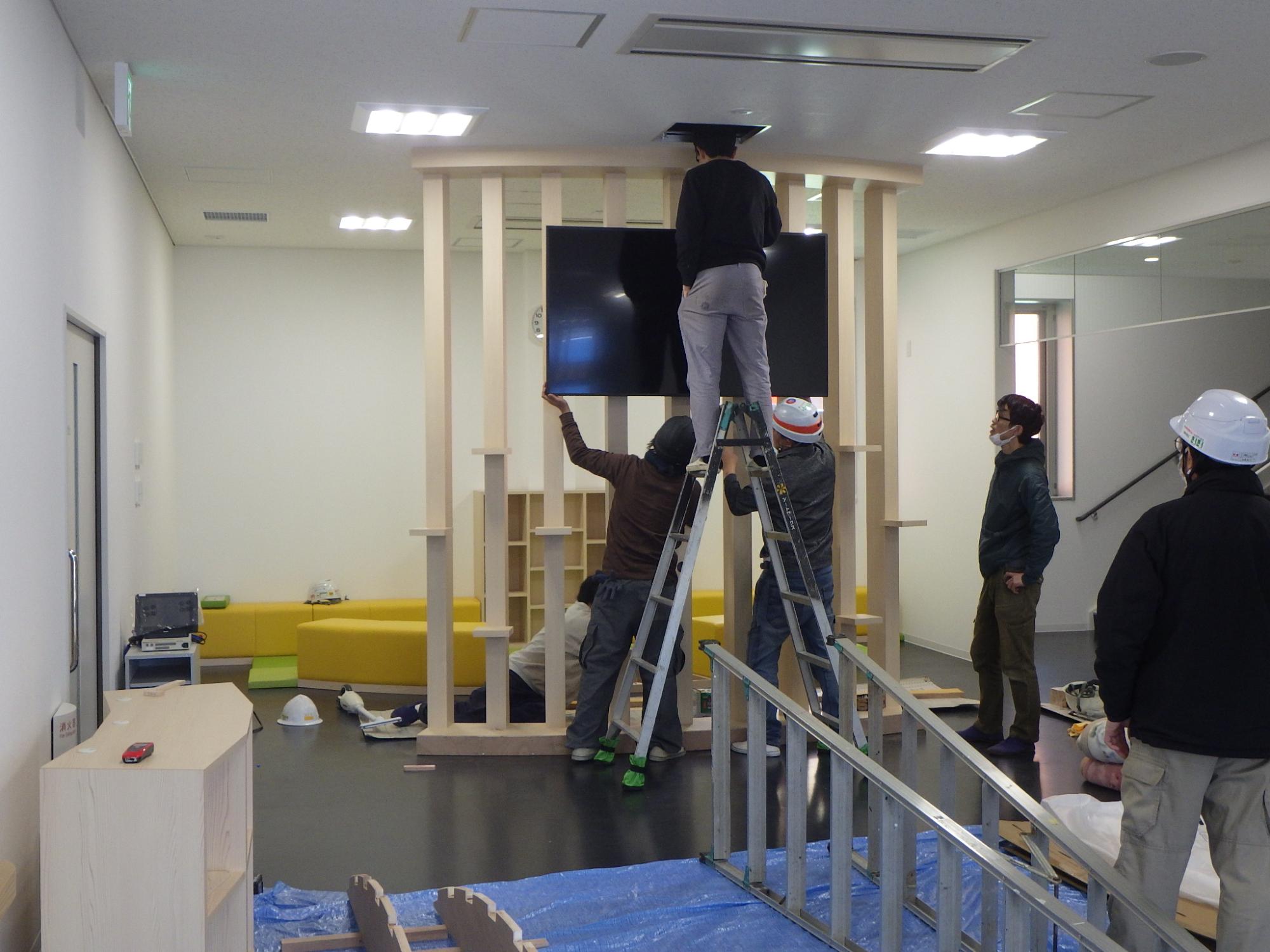

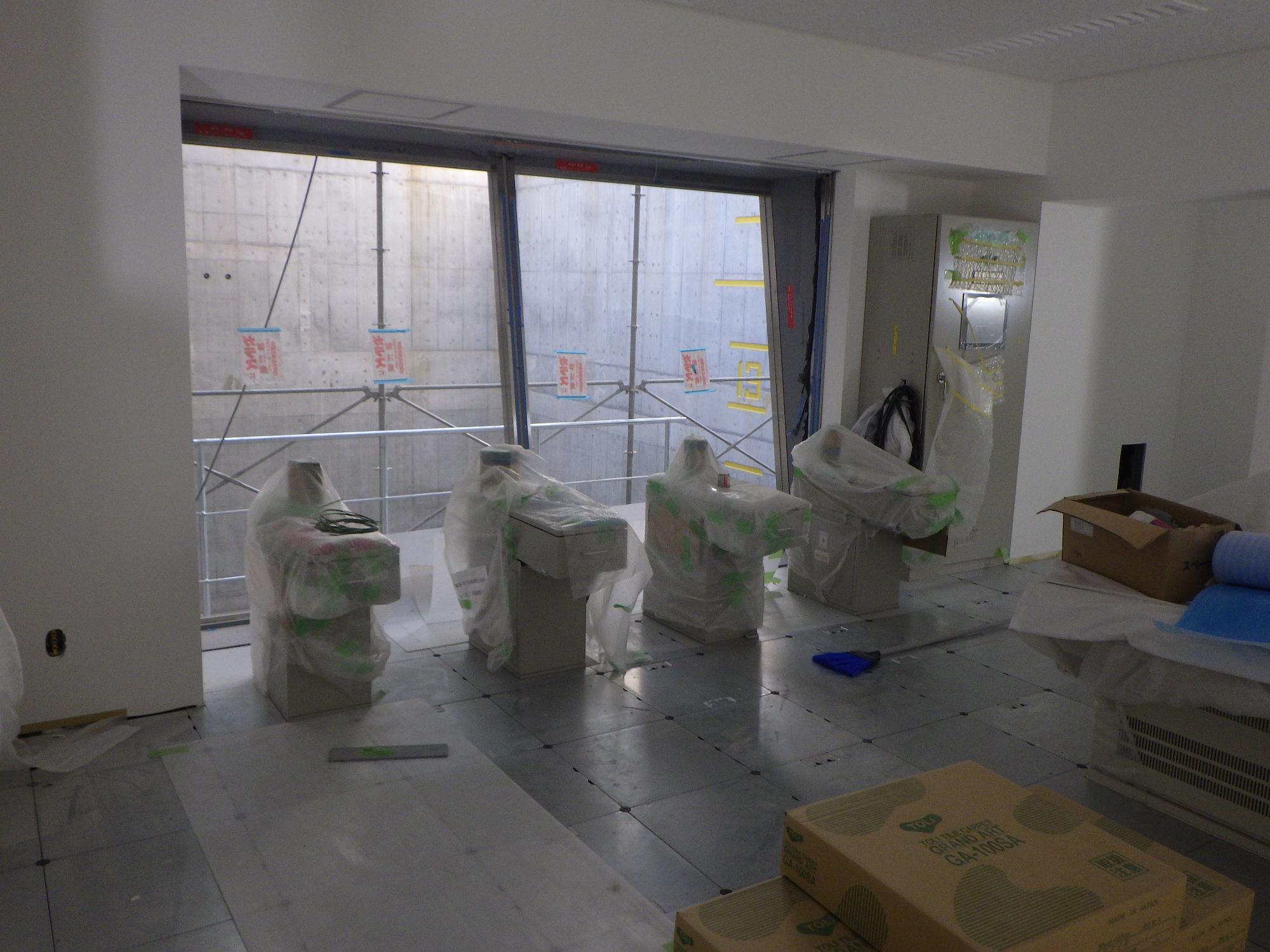

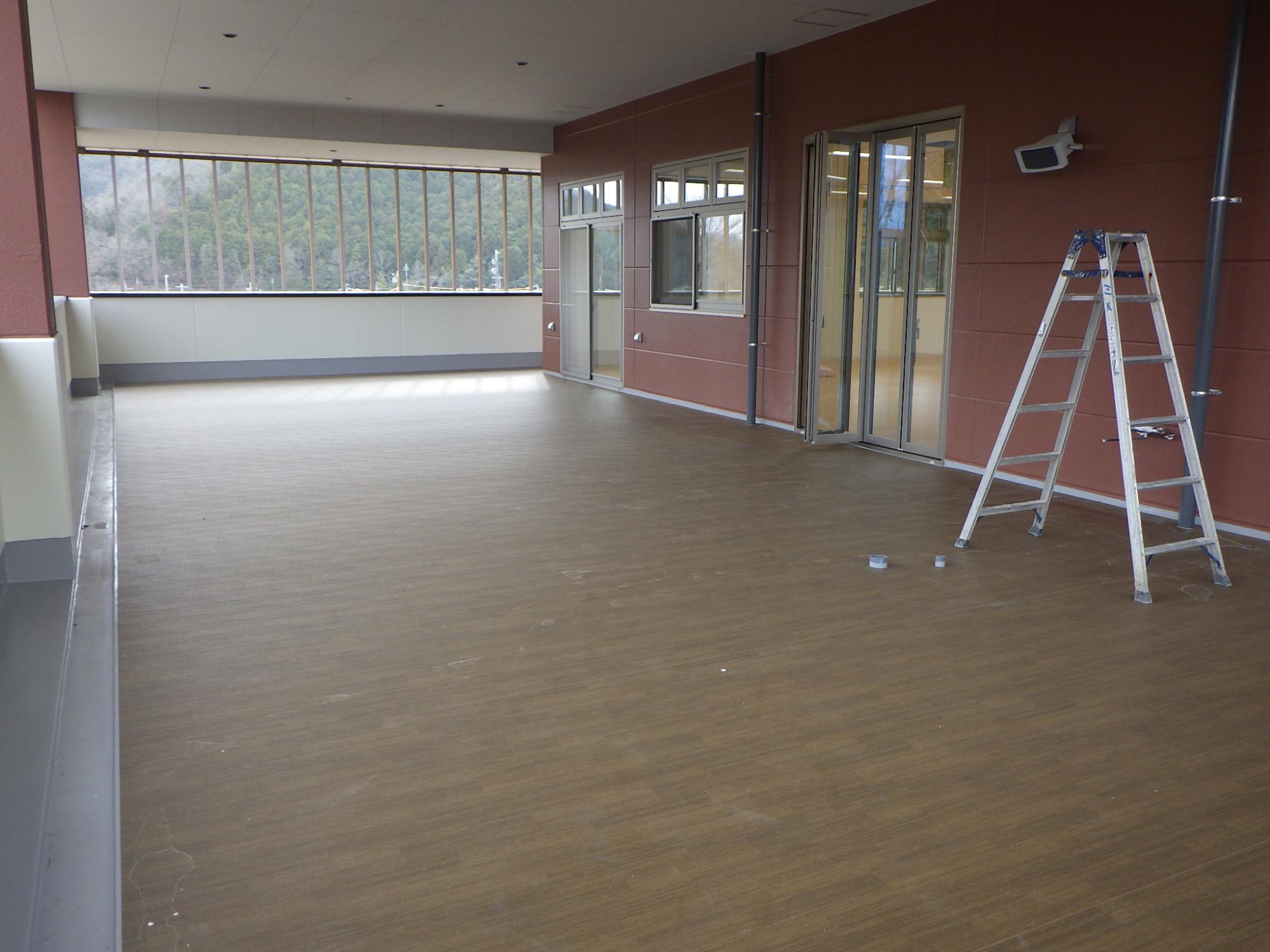

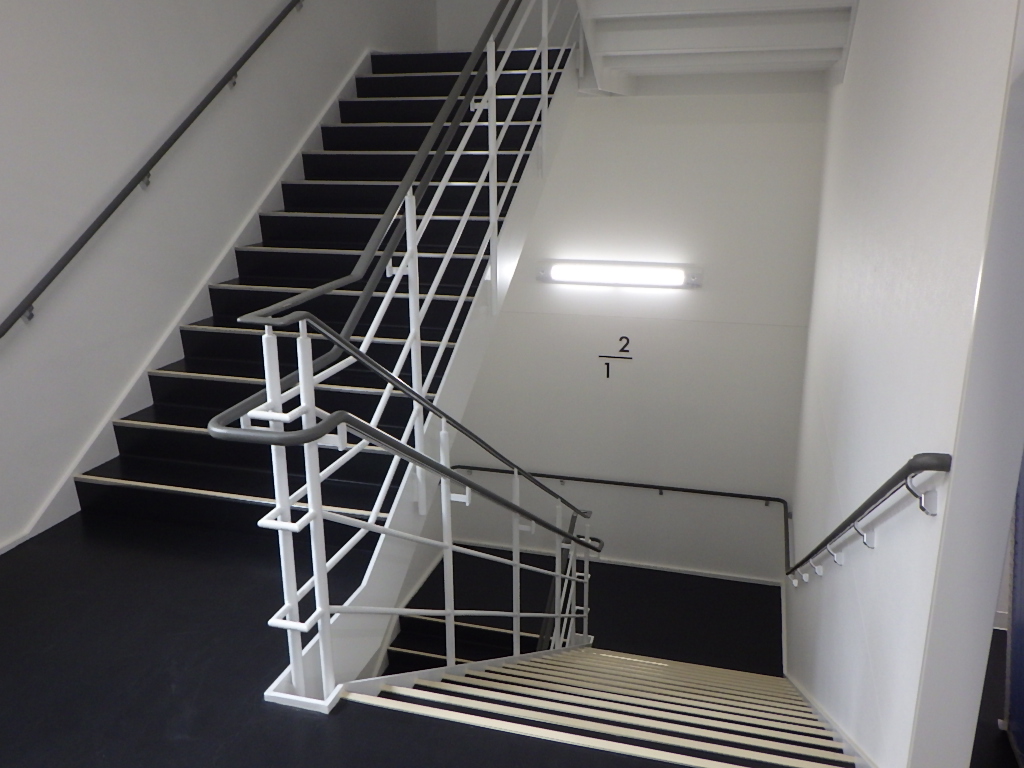

管理啓発棟2階の会議室兼研修室の様子
(令和7年12月16日撮影)

管理啓発棟内各階の衛生器具の取付も進んでいます。(令和7年12月16日撮影)

ごみ処理施設棟2階中央操作室付近の様子
(令和7年12月3日撮影)

ごみ処理施設棟2階中央制御室付近の様子
(令和7年12月8日撮影)

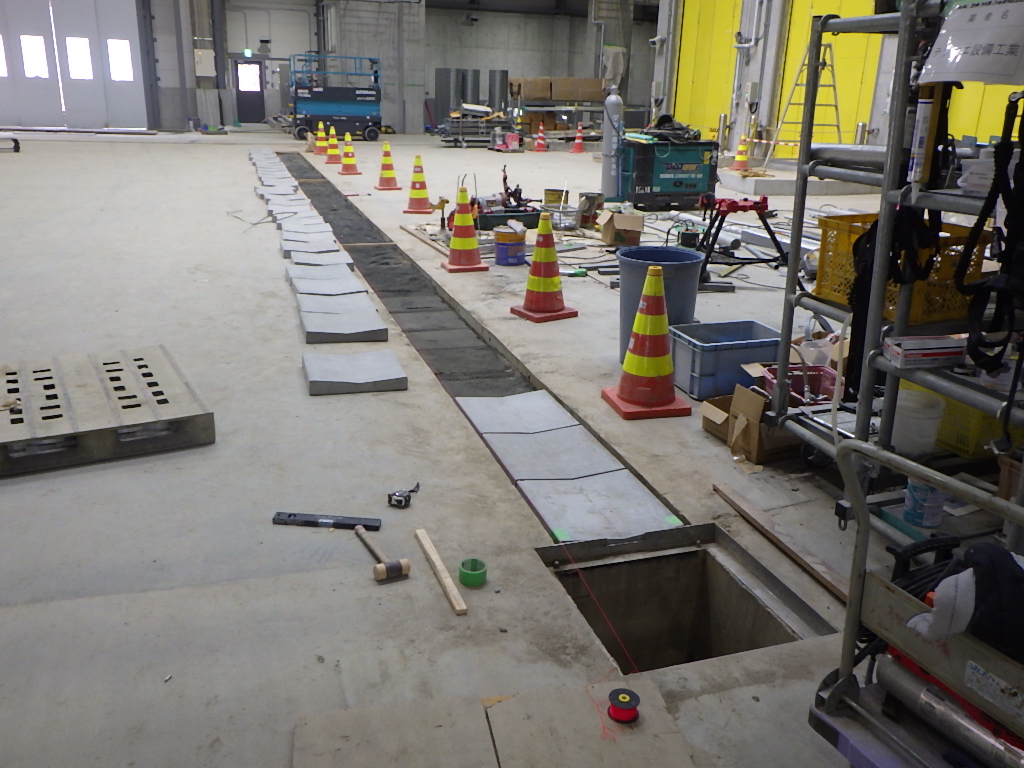

ビン類、コンテナのストックヤード棟の外壁塗装の仕上がり検査を行っています。
(令和7年12月2日撮影)

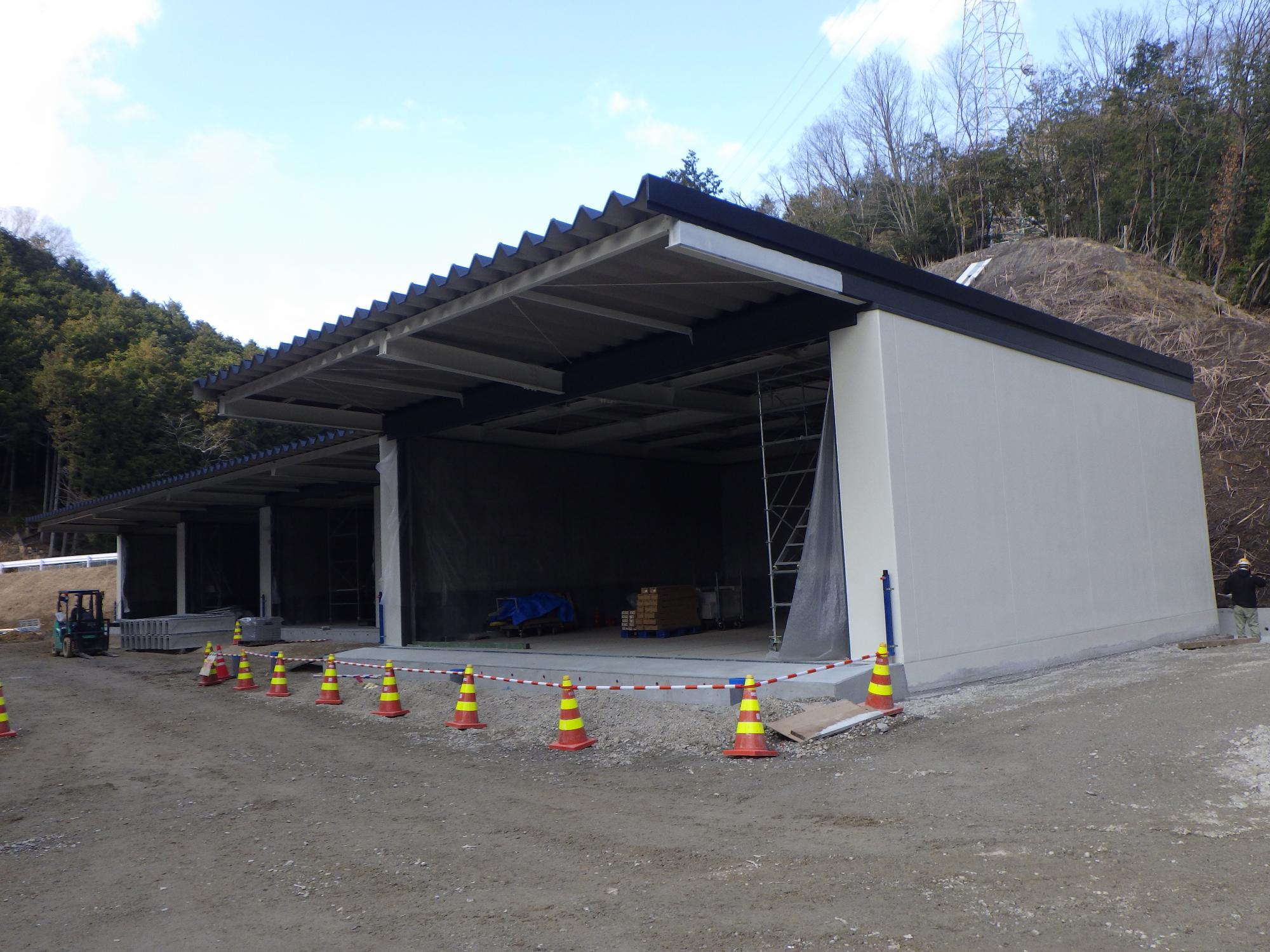

ストックヤード棟の足場の撤去まで終わりました。(令和7年12月16日撮影)

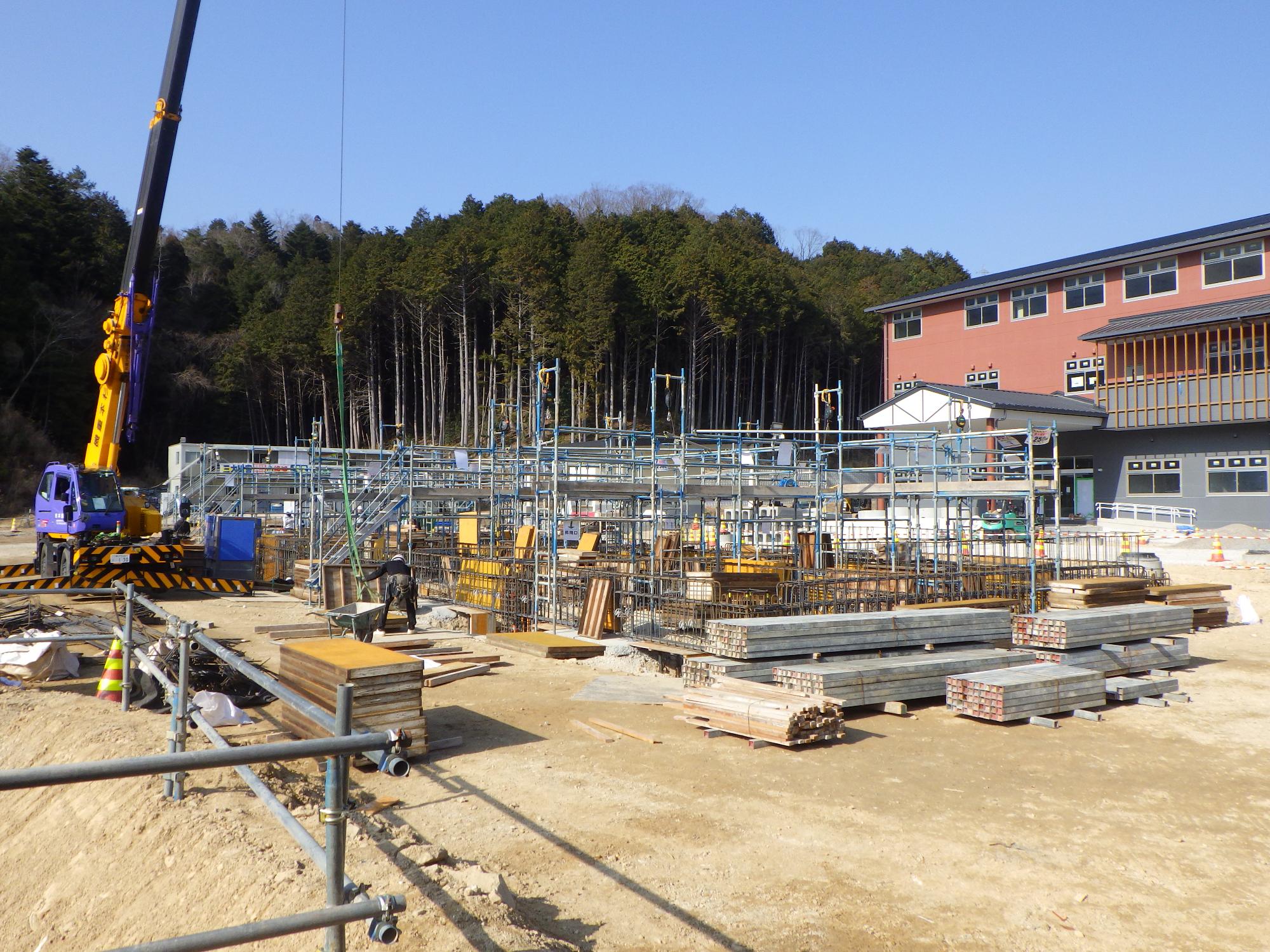

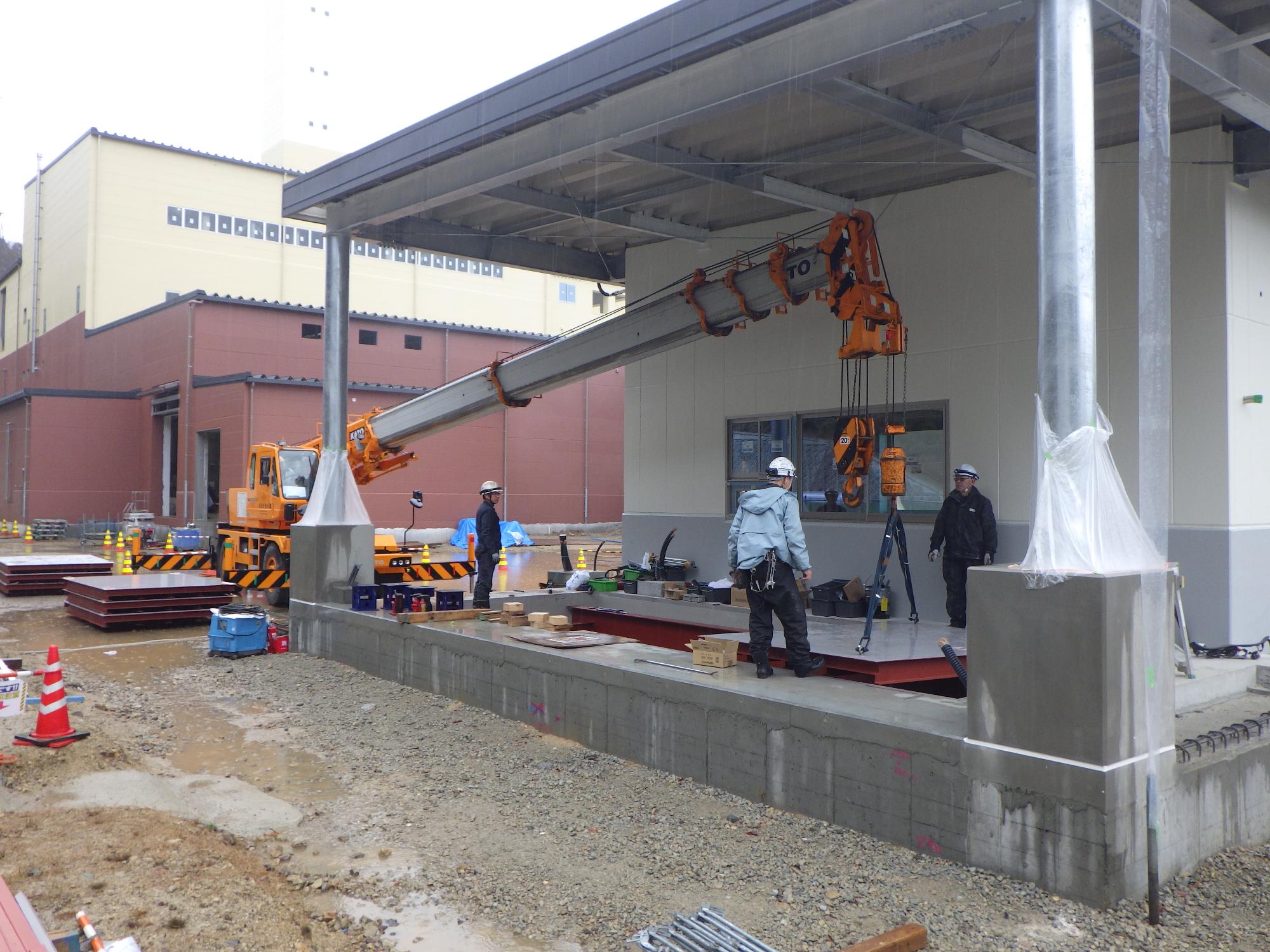

計量棟の鉄骨組立が終わりました。
(令和7年12月2日撮影)

計量棟の建屋工事まで終わっています。
(令和7年12月24日撮影)

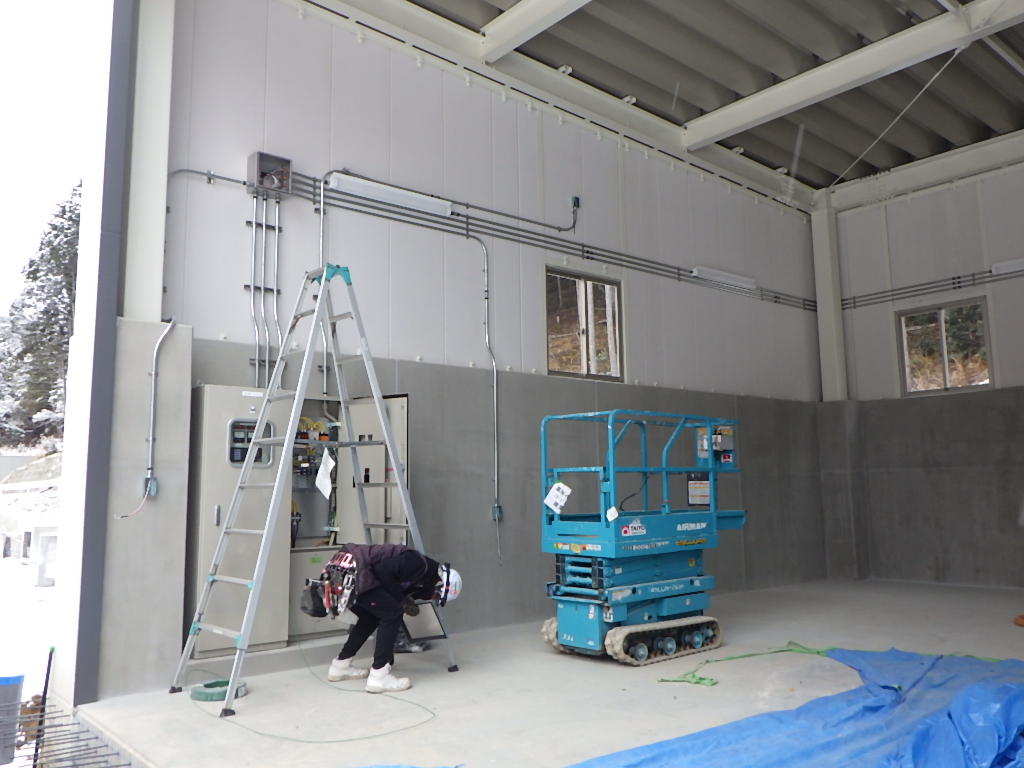

洗車棟の外壁工事(ALC(軽量気泡コンクリートパネル)取り付け)を行っています。
(令和7年12月8日撮影)

洗車棟の屋根及び外壁工事が終わった内部の様子(令和7年12月16日撮影)

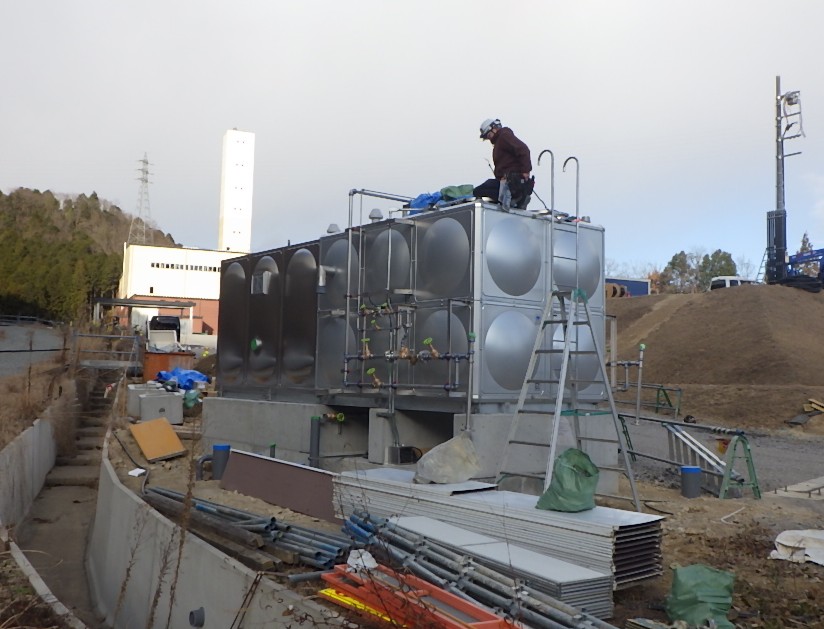

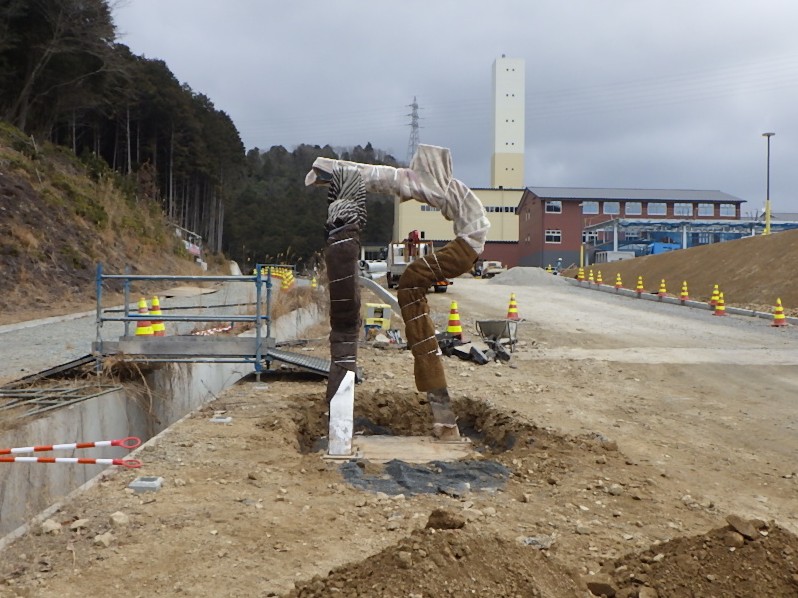

浄化槽の据付けの様子(令和7年11月26日撮影)

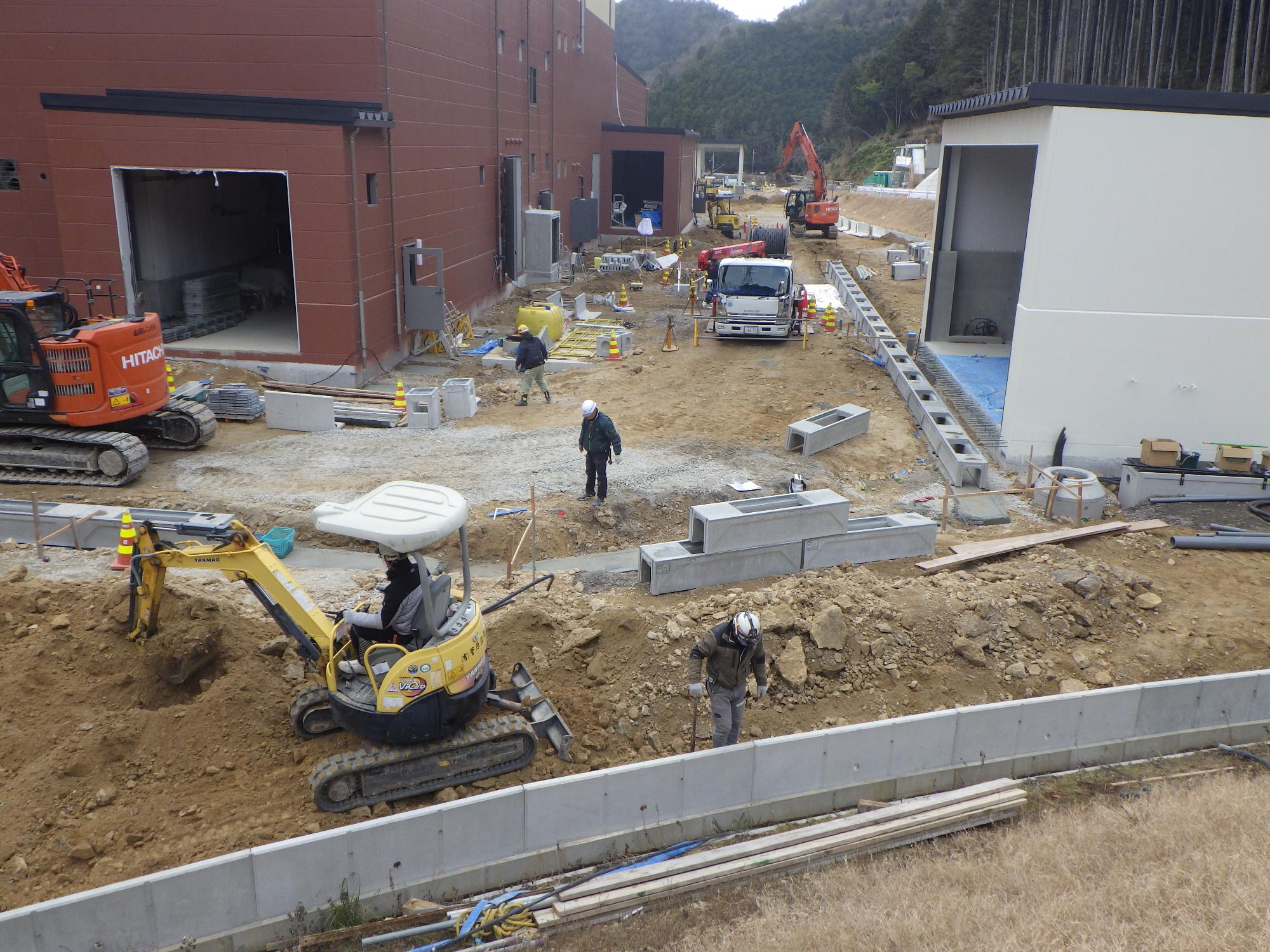

ハンドホール(地中に埋めた電力・通信ケーブル類の維持管理用ます)の設置の様子
(令和7年12月16日撮影)

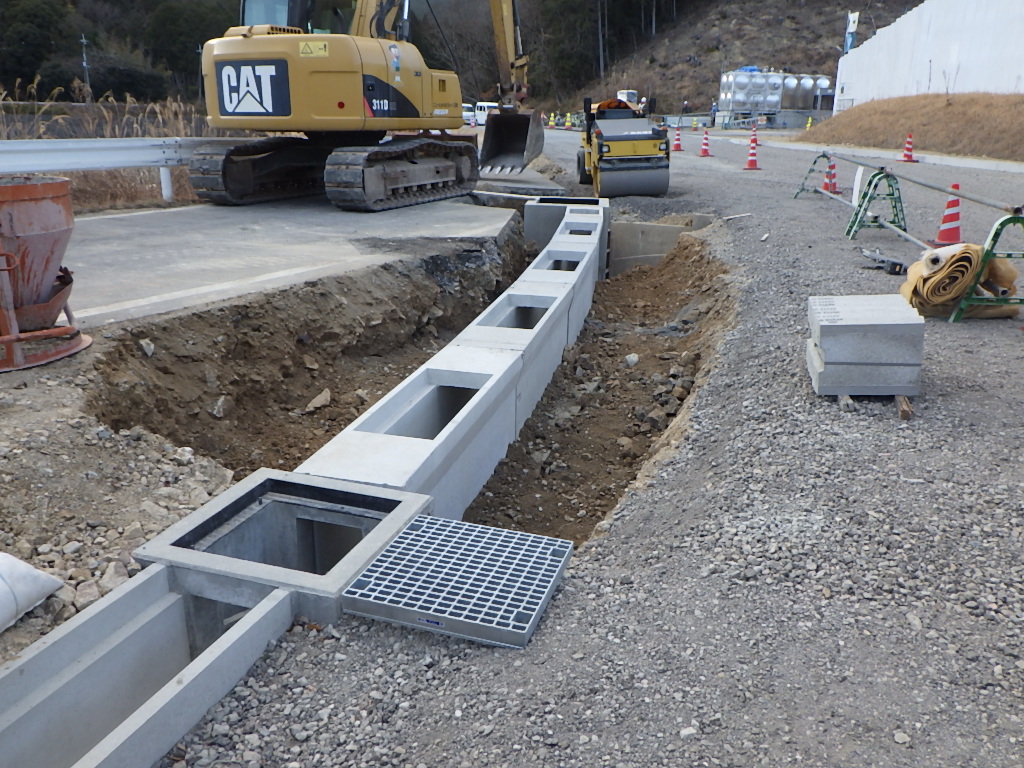

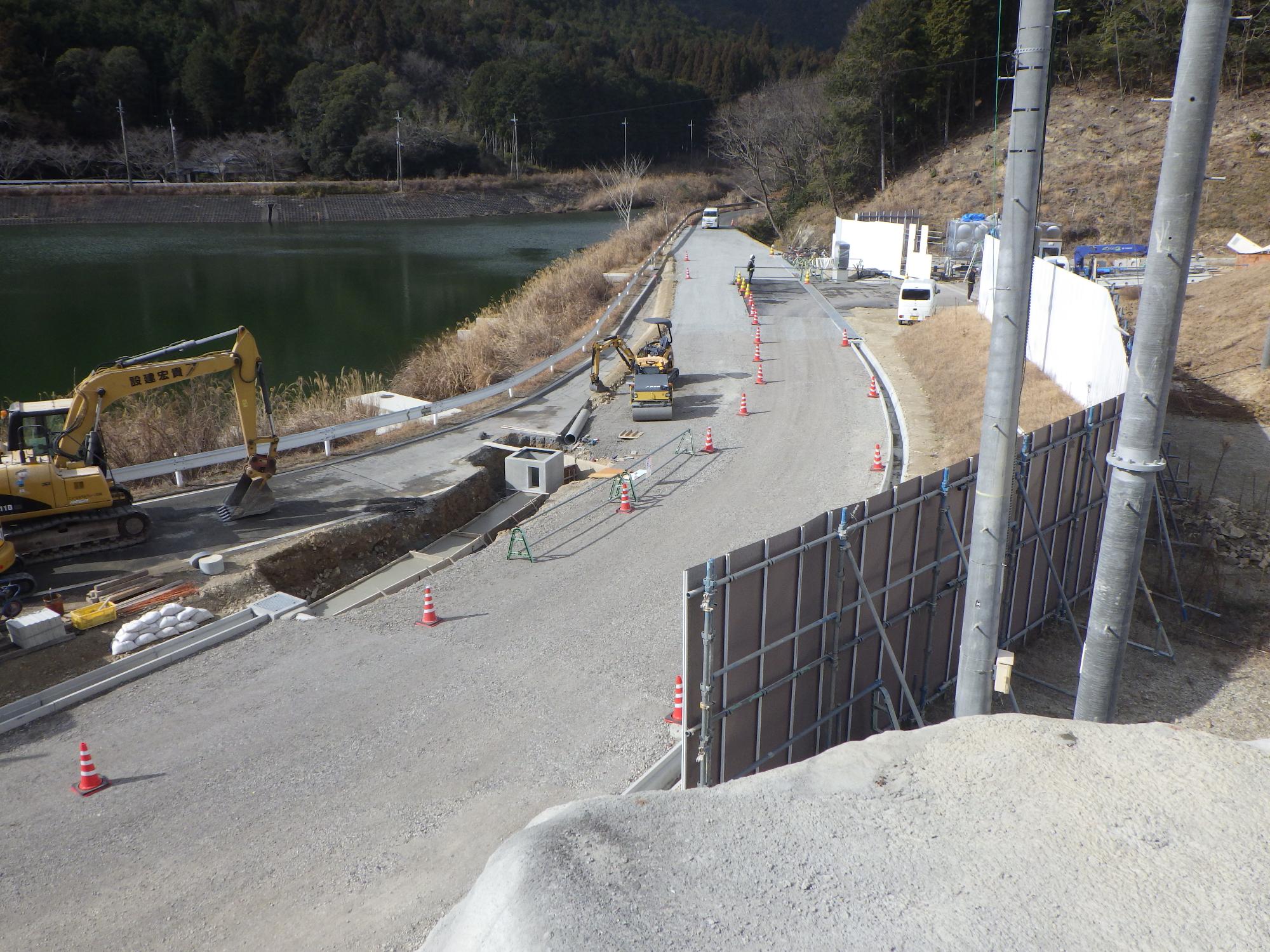

県道拡幅部の法面保護のためのモルタル吹付前に下地の金網(ラス金網)を張っています。
(令和7年12月2日撮影)

関連工事
モルタル吹付が終わりました。
(令和7年12月16日撮影)

令和7年11月

・管理啓発棟では、建物の内装工事が主になっています。

・計量棟、洗車棟の工事も併行して始まりました。

・側溝の据付等、外構工事も始まりました。

・新施設へのアクセス道路工事に係る法面掘削が終わりました。

上空(南側)からの様子(令和7年11月20日撮影)

上空(北側)からの様子(令和7年11月20日撮影)

管理啓発棟2階のリサイクルショップ予定スペースの様子(令和7年11月12日撮影)

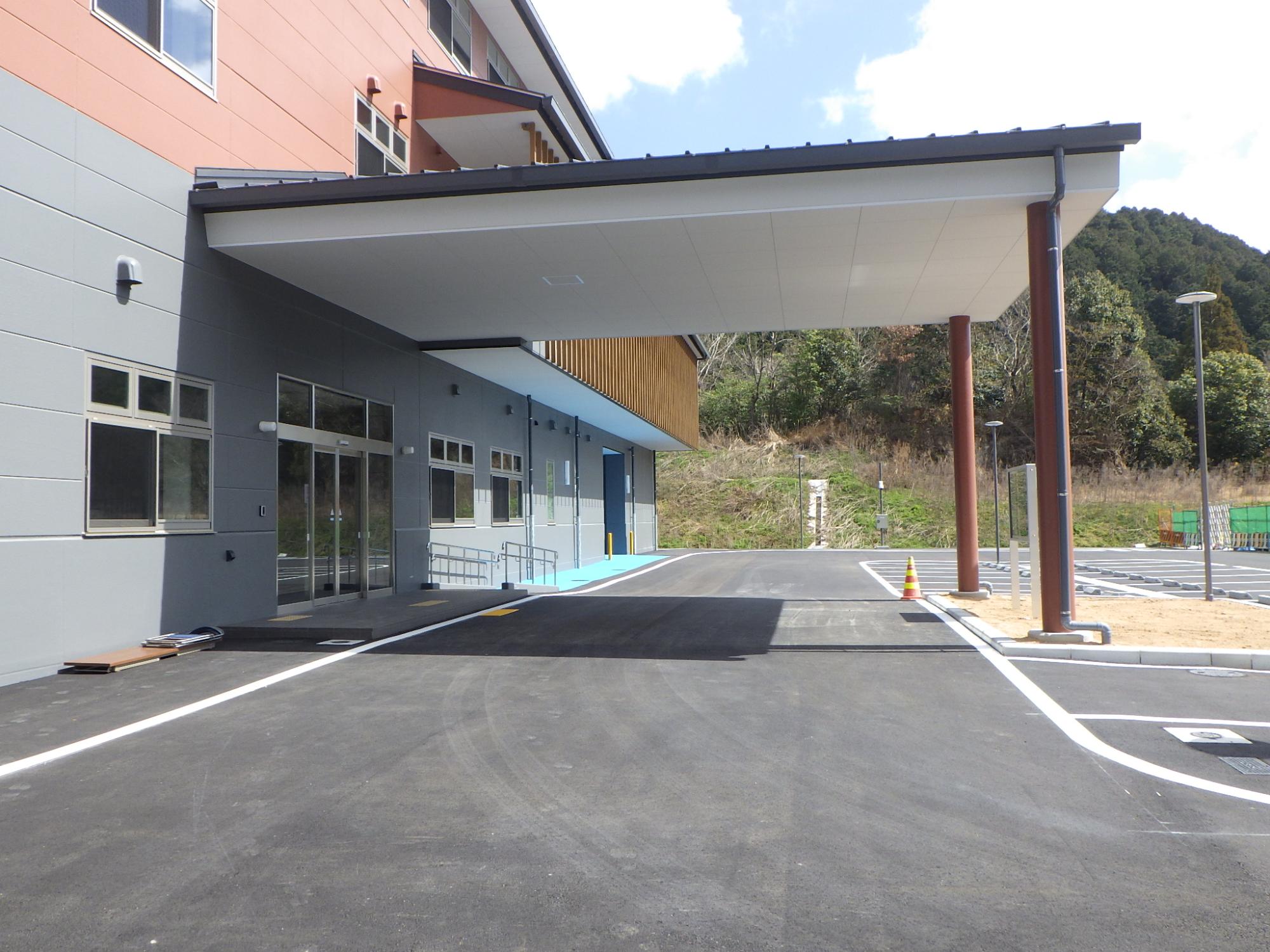

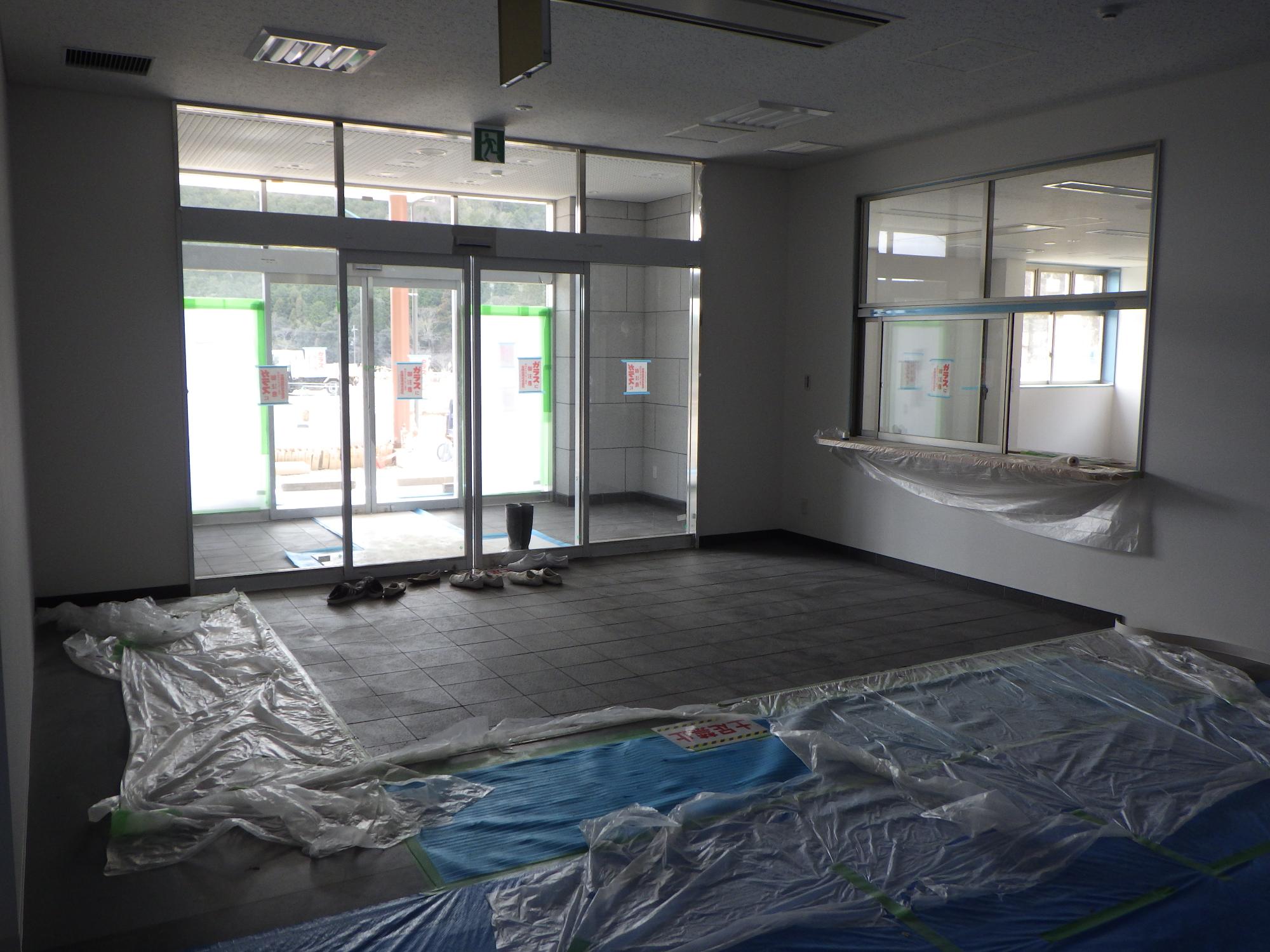

管理啓発棟1階の玄関ホールもほぼ完成しています。(令和7年11月26日撮影)

ごみ処理施設棟リサイクルエリアのプラットホーム上にも採光用天窓(トップライト)を設けています。(令和7年11月5日撮影)

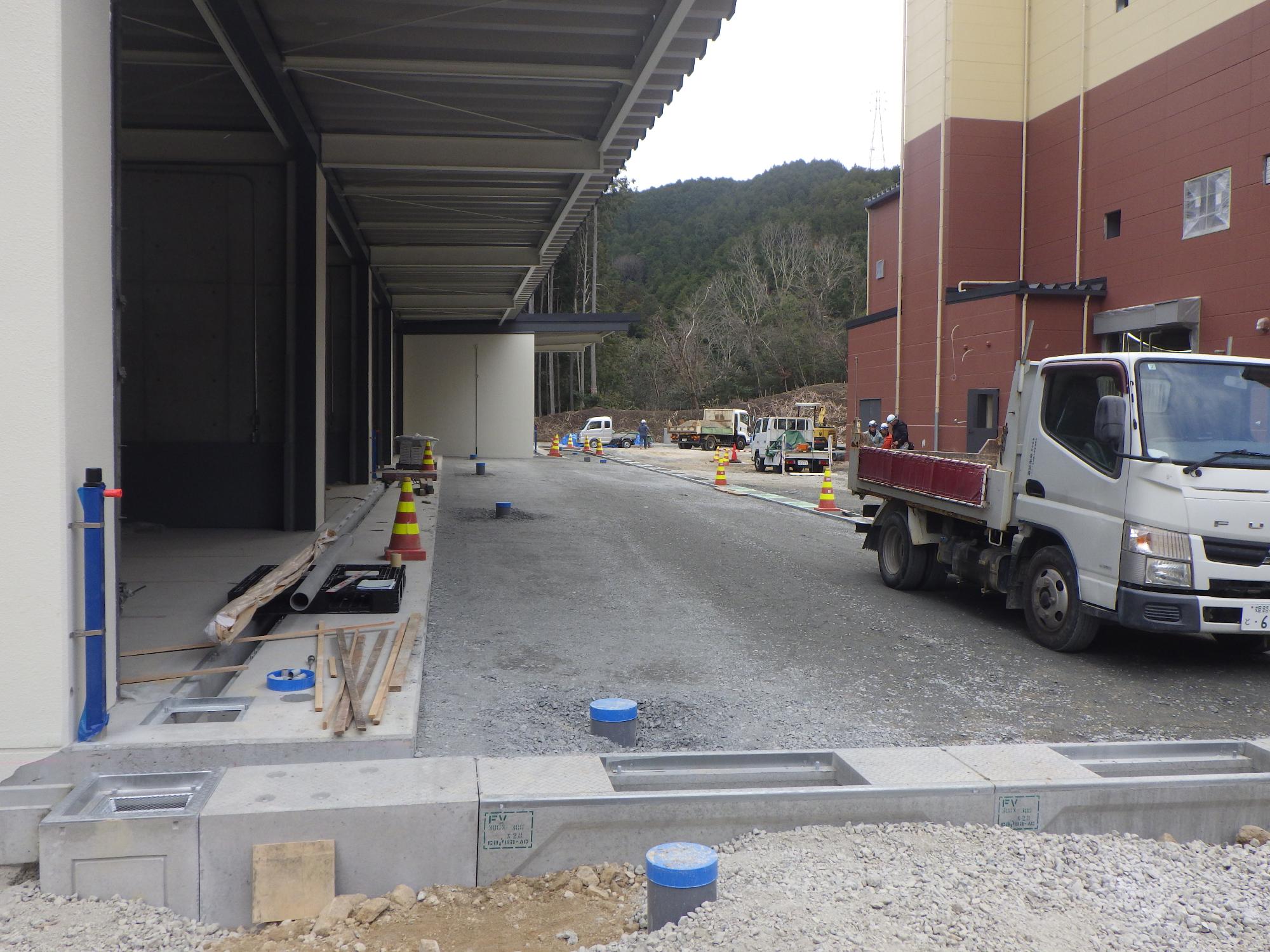

ごみ処理施設棟入口からの様子(プラットホーム内を望む。)(令和7年11月17日撮影)

ビン類、コンテナのストックヤード棟躯体(壁部)の型枠工事の様子(令和7年11月13日撮影)

ストックヤード棟の屋根工事までほぼ完了しています。(令和7年11月26日撮影)

計量棟の基礎の鉄筋組立の様子
(令和7年11月7日撮影)

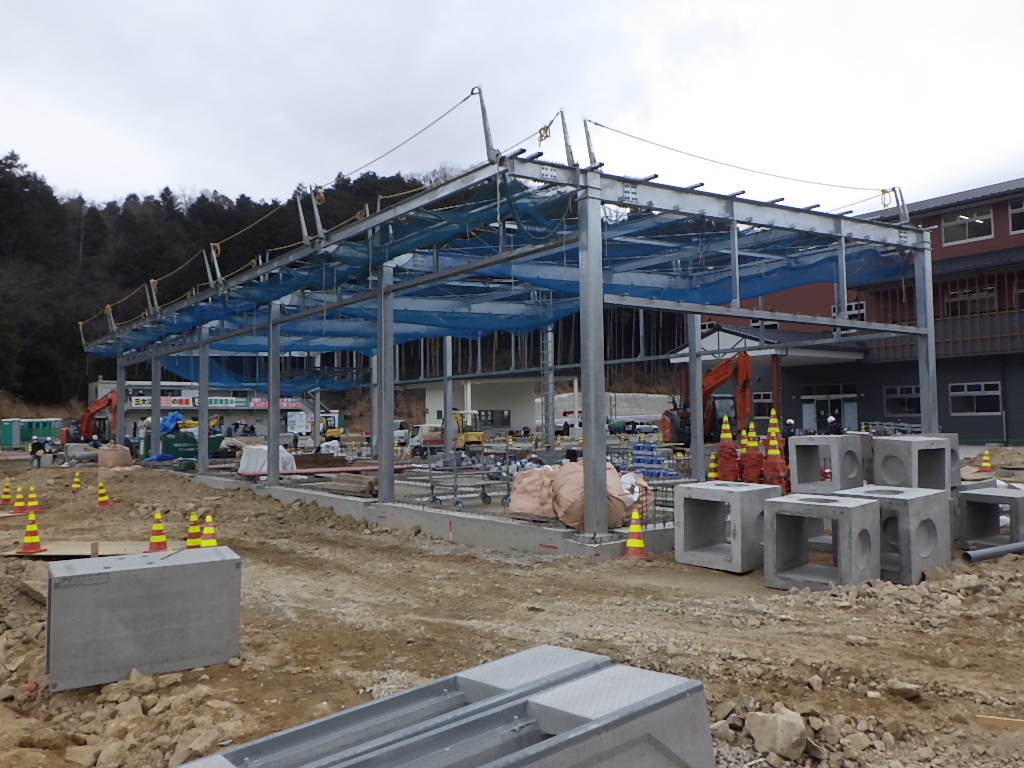

計量棟の鉄骨組立の様子
(令和7年11月26日撮影)

洗車棟の基礎の鉄筋を組み立てています。
(令和7年11月7日撮影)

洗車棟の鉄骨組立と腰壁の型枠組立の様子
(令和7年11月26日撮影)

外構工事が始まり、園路の路面排水のための自由勾配側溝(2次製品)を据え付けています。
(令和7年11月26日撮影)

関連工事
新施設への進入道路の県道拡幅部の法面掘削が終わりました。併せて、土留工を撤去しました。(令和7年11月12日撮影)

関連工事
法面下に道路側溝(2次製品)を設置しています。(令和7年11月17日撮影)

令和7年10月

・ごみ処理施設棟の外部足場の撤去が終わり、外観が姿を現しました。

・ビン類、コンテナのストックヤード棟の工事も始まっています。

・関連工事として、新施設へのアクセス道路の工事も行っています。

上空(南側)からの様子(令和7年10月29日撮影)

上空(北側)からの様子(令和7年10月29日撮影)

管理啓発棟の外部足場の撤去が終わりました。(令和7年10月23日撮影)

管理啓発棟2階のバルコニーの目隠しルーバーの設置の様子(令和7年10月23日撮影)

ビン類(透明ビン・茶色ビン・色ビン)、コンテナのストックヤード棟の基礎工事の様子(令和7年10月6日撮影)

ストックヤード棟の鉄筋コンクリート床の鉄筋設置の様子(令和7年10月20日撮影)

建設工事の中間検査(工事関係書類検査)を行いました。(令和7年10月17日撮影)

建設工事の中間検査(プラント設備設置状況確認)を行いました。(令和7年10月17日撮影)

関連工事
新施設への進入道路の改良(右折レーン設置)工事(土留工設置)の様子
県道部を片側規制して法面を掘削します。
(令和7年10月6日撮影)

現道部を広げるため、法面を掘削しています。
(令和7年10月23日撮影)

令和7年9月

・ごみ処理施設棟煙突部への内筒の設置が終わりました。

・管理啓発棟の外壁塗装や間仕切り・内装工事が進んでいます。

・ごみ処理施設棟では、主なプラント設備の据え付けがほぼ終わっています。

上空(南側)からの様子(令和7年9月29日撮影)

上空(北側)からの様子(令和7年9月29日撮影)

管理啓発棟の外壁塗装工事がほぼ終わっています。(令和7年9月24日撮影)

管理啓発棟の間仕切り・内装工事が進んでいます。(令和7年9月17日撮影)

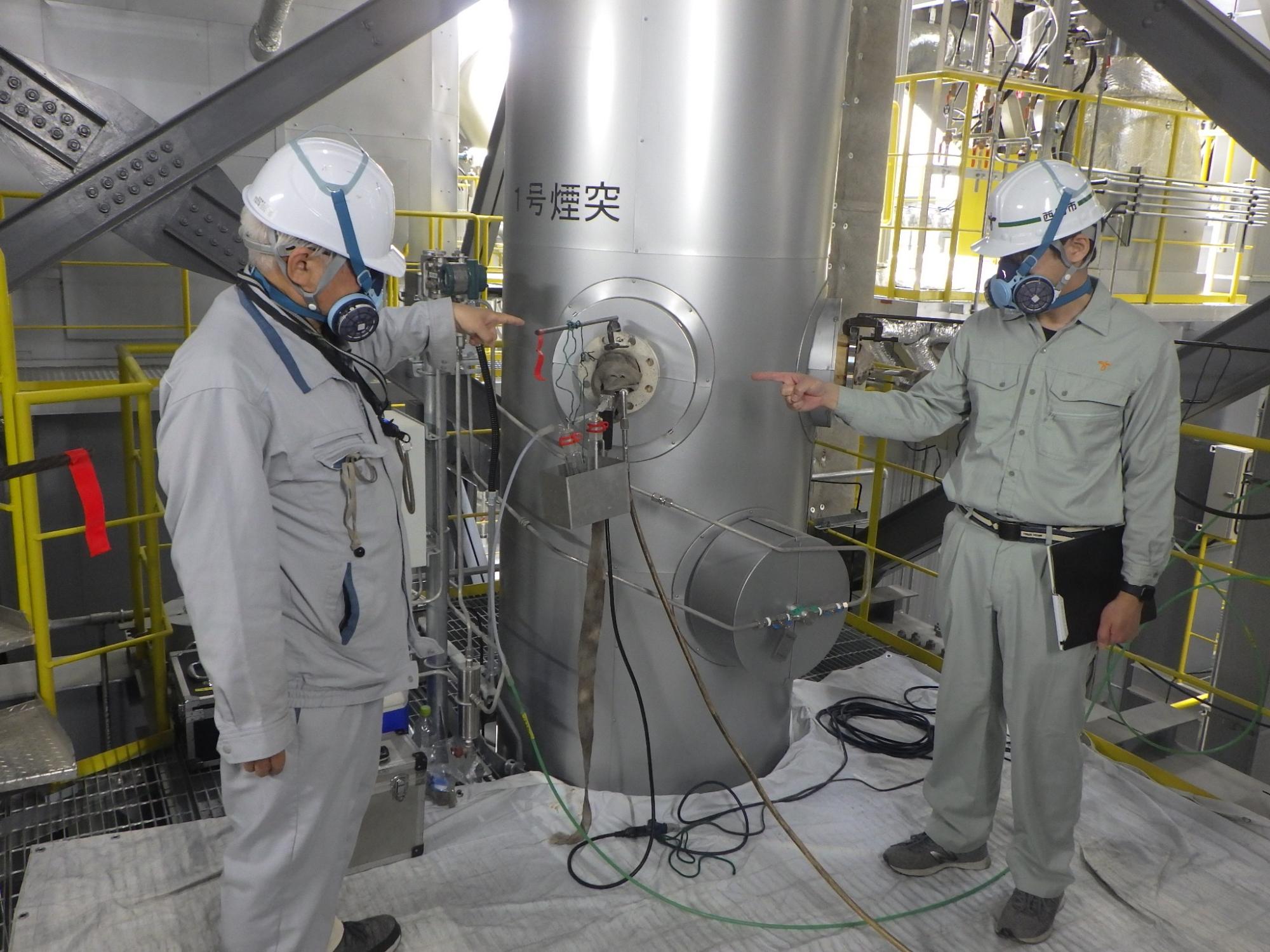

ごみ処理施設棟(エネルギー回収施設棟)の煙突部への内筒吊込みの様子
(令和7年9月15日撮影)

ごみ処理施設棟の屋根工事の様子
(令和7年9月9日撮影)

ごみ処理施設棟リサイクルエリア内のプラント機器のスイッチ類取り付け位置確認の様子
(令和7年9月11日撮影)

ごみ処理施設棟リサイクルエリア内の大型ごみ等のストックヤードもほぼ完成しています。
(令和7年9月12日撮影)

令和7年8月

・ごみ処理施設棟煙突部の鉄骨組立が計画高さまで終わりました。

・管理啓発棟の外壁工事、屋根工事が終わりました。

・ごみ処理施設棟では、ごみピット投入扉の設置など、工事が進んでいます。

上空(南側)からの様子(令和7年8月27日撮影)

上空(北側)からの様子(令和7年8月27日撮影)

管理啓発棟(南側)の外壁(ALC)建込及び屋根工事も終わりました。(令和7年8月28日撮影)

管理啓発棟の塗装工事が始まりました。
(令和7年8月29日撮影)

ごみ処理施設棟の南側からの様子(令和7年8月28日撮影)

ごみ処理施設棟のごみピット投入扉の設置が終わりました。(令和7年8月27日撮影)

ごみ処理施設棟リサイクルエリアの屋根工事(屋根材設置)の様子(令和7年8月28日撮影)

ごみ処理施設棟の屋根材の現場加工の様子(令和7年8月27日撮影)

令和7年7月

・ごみ処理施設棟煙突部の施工が始まりました。

・ごみ処理施設棟内のプラント設備の据付が進んでいます。

・ごみ処理施設棟ごみピット部の施工がほぼ終わりました。

・管理啓発棟の工事も順調に進んでいます。

上空(南側)からの様子(令和7年7月30日撮影)

上空(北側)からの様子(令和7年7月30日撮影)

ごみ処理施設棟(北面・西面)外壁(ALC)の施工状況(令和7年7月2日撮影)

ごみ処理施設棟煙突部の鉄骨組立が始まりました。(令和7年7月16日撮影)

ごみ処理施設棟リサイクルエリアの手選別コンベアに破袋機を据え付けています。(令和7年7月22日撮影)

ごみ処理施設棟炉室エリアへの温水発生器の搬入が終わりました。(令和7年7月22日撮影)

管理啓発棟の天井配管施工の様子(令和7年7月16日撮影)

ごみ処理施設棟のごみピット(深さ約18メートル)がほぼ完成しました。(令和7年7月16日撮影)

令和7年6月

・ごみ処理施設棟が順調に進捗しています。

・ごみ処理施設棟リサイクルエリアに4種類のバンカ設置が完了しました。

・ごみピット投入口があるプラットフォームの鉄骨組立が始まりました。

上空(南側)からの様子(令和7年6月27日撮影)

上空(北側)からの様子(令和7年6月27日撮影)

ごみ処理施設棟の南側からの様子(令和7年6月12日撮影)

ごみ処理施設棟の北側からの様子(令和7年6月17日撮影)

ごみ処理施設棟リサイクルエリア(選別機室)に破砕可燃バンカほか3種類のバンカ設置が完了しています。(令和7年6月19日撮影)

ごみ処理施設棟プラットホームの鉄骨を組み立てています。(令和7年6月23日撮影)

令和7年5月

・ごみ処理施設棟リサイクルエリア1階の鉄筋コンクリート壁をつくっています。

・ごみ処理施設棟炉室エリア2~3階の鉄骨柱・梁を組み立てています。

・ごみ処理施設棟と管理啓発棟の間にある、渡り廊下の鉄骨柱・梁を組み立てています。

・管理啓発棟の基礎が完成し、1~2階鉄骨柱・梁を組み立てています。

上空(南側)からの様子(令和7年5月23日撮影)

上空(北側)からの様子(令和7年5月23日撮影)

ごみ処理施設棟リサイクルエリア1階の鉄筋コンクリート壁をつくっています。(令和7年5月26日撮影)

引き続き、ごみ処理施設棟ごみピットの壁及び投入扉をつくっています。(令和7年5月26日撮影)

ごみ処理施設棟炉室エリア2~3階の鉄骨柱・梁を組み立てています。(令和7年5月26日撮影)

ごみ処理施設棟と管理啓発棟の間にある、渡り廊下の鉄骨柱・梁を組み立てています。(令和7年5月26日撮影)

管理啓発棟の基礎が完成しました。1~2階の鉄骨柱・梁を組み立てています。(令和7年5月26日撮影)

管理啓発棟の鉄骨柱・梁組み立ての様子(令和7年5月26日撮影)

令和7年4月

ごみピット周辺にある1階プラットホームの土間が完成しました。

また、リサイクルエリア1~2階の鉄骨柱・梁の組み立てを行っています。

r704241

上空(南側)からの様子(令和7年4月24日撮影)

r704242

上空(北側)からの様子(令和7年4月24日撮影)

r704211

北側からの様子(令和7年4月21日撮影)

r704243

ごみ処理施設棟炉室エリアにガス冷却室・再燃焼室を据付けました。(令和7年4月24日撮影)

r704244

ごみ処理施設棟リサイクルエリアに引き続き破砕機室をつくっています。(令和7年4月24日撮影)

r704245

ごみ処理施設棟ごみピット1階壁及び投入扉をつくっています。(令和7年4月24日撮影)

r704249

ごみ処理施設棟ごみピット周辺1階プラットホームの土間が完成しました。(令和7年4月24日撮影)

r7042410

ごみ処理施設棟リサイクルエリア1~2階の鉄骨柱・梁を組み立てています。(令和7年4月24日撮影)

令和7年3月

引き続き、ごみピット周辺にある1階プラットホームの土間をつくっています。

また、炉室エリア1~2階の鉄骨柱・梁の組み立てを行っています。

上空(南側)からの様子(令和7年3月25日撮影)

上空(北側)からの様子(令和7年3月25日撮影)

ごみピット周辺1階プラットホームの土間配筋の様子(令和7年3月25日撮影)

防音の必要な破砕機室は、鉄筋コンクリートでつくっています。その中に高速・低速回転破砕機を据え付けています。(令和7年3月25日撮影)

ごみピットの北側にある炉室エリア1~2階の鉄骨柱・梁を組み立てています。(令和7年3月25日撮影)

炉室エリア1~2階の鉄骨柱・梁組み立ての様子(令和7年3月25日撮影)

令和7年2月

地下にあるごみピットとリサイクルエリア1階土間が完成しました。

ごみピット周辺にある1階プラットホーム及び炉室エリアの基礎・土間をつくっています。

また、プラント機器の部材搬入及び組立が始まりました。

上空(南側)からの様子

上空(南側)からの様子(令和7年2月21日撮影)

上空(北側)からの様子

上空(北側)からの様子(令和7年2月21日撮影)

リサイクルエリア1階土間

リサイクルエリア1階土間が完成しました。(令和7年2月21日撮影)

地下にあるごみピット

地下にあるごみピットが完成しました。ごみピット周辺にある1階プラットホーム及び炉室エリアの基礎・土間をつくっています。(令和7年2月21日撮影)

再燃焼室

再燃焼室の部材を搬入し、組立を行っています。(令和7年2月20日撮影)

ろ過式集じん装置

ろ過式集じん装置の部材を搬入し、組立を行っています。(令和7年2月20日撮影)

令和7年1月

引き続き、ごみピットの壁及びリサイクルエリアの土間をつくっています。

また、可燃性大型ごみ用破砕機を据付けました。

r7127

上空(南側)からの様子(令和7年1月27日撮影)

r71272

上空(北側)からの様子(令和7年1月27日撮影)

r71273

引き続き、ごみピットの壁をつくっています。(令和7年1月27日撮影)

r71274

リサイクルエリアの土間配筋の様子(令和7年1月27日撮影)

r71277

ごみピットの横に、可燃性大型ごみ用破砕機の架台と投入ホッパを据付けました。(令和7年1月27日撮影)

r71279

可燃性大型ごみ用破砕機の架台と投入ホッパを据付けた後、可燃性大型ごみ用破砕機本体を据付けました。(令和7年1月29日撮影)

令和6年12月

引き続き、ごみピットの壁をつくっています。

また、リサイクルエリアの基礎もつくっています。

kuusatsu11

上空(南側)からの様子(令和6年12月23日撮影)

kuusatsu12

上空(北側)からの様子(令和6年12月23日撮影)

pitto2

ごみピットの工事の様子(令和6年12月23日撮影)

pitto3

引き続き、ごみピットの壁をつくっています。(令和6年12月26日撮影)

risaikurukiso1

リサイクルエリアの工事の様子(令和6年12月23日撮影)

risaikuru2

リサイクルエリアの基礎をつくっています。(令和6年12月26日撮影)

令和6年11月

ごみ処理施設棟のごみピットと大型ごみを受け入れる所の床と壁の一部のコンクリート打設が完了しました。

引き続き、ごみピットと大型ごみを受け入れる所の壁の鉄筋を組み立てています。

上空(南側)からの様子(令和6年11月22日撮影)

上空(南側)からの様子(令和6年11月22日撮影)

上空(北側)からの様子(令和6年11月22日撮影)

上空(北側)からの様子(令和6年11月22日撮影)

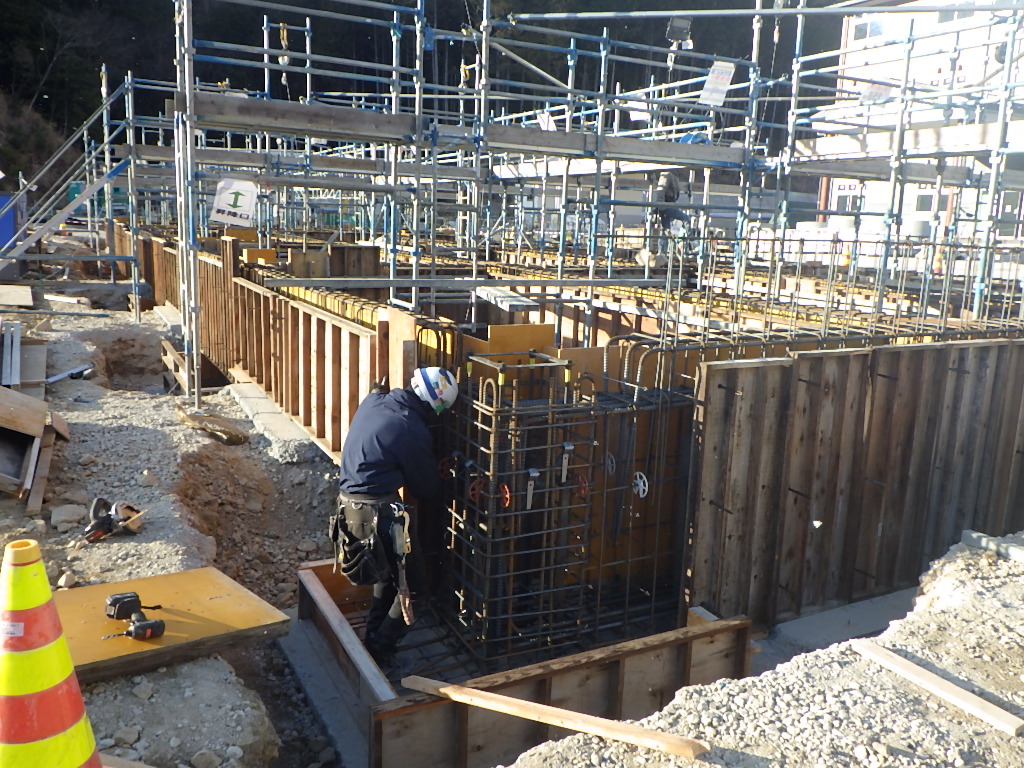

ごみピットの床と壁の一部のコンクリート打設が完了しました。引き続き、壁の鉄筋を組み立てています。(令和6年11月27日撮影)

ごみピットの床と壁の一部のコンクリート打設が完了しました。引き続き、壁の鉄筋を組み立てています。(令和6年11月27日撮影)

大型ごみを受け入れる所の床と壁の一部のコンクリート打設が完了しました。引き続き、壁の鉄筋を組み立てています。(令和6年11月27日撮影)

大型ごみを受け入れる所の床と壁の一部のコンクリート打設が完了しました。引き続き、壁の鉄筋を組み立てています。(令和6年11月27日撮影)

令和6年10月

ごみ処理施設棟のごみピット部分の地盤掘削が完了しました。

ごみピット部分の鉄筋を組み立て、コンクリートを打設しています。

aaa

上空(南側)からの様子(令和6年10月21日撮影)

bbb

上空(北側)からの様子(令和6年10月21日撮影)

ccc

ごみピット部分の鉄筋を組み立て、コンクリートを打設しています。(令和6年10月24日撮影)

ddd

コンクリート打設の様子(令和6年10月24日撮影)

eee

防火水槽を設置しました。(令和6年10月24日撮影)

fff

大型ごみを受け入れる所の鉄筋を組み立てています。(令和6年10月24日撮影)

令和6年9月

引き続き、ごみ処理施設棟のごみピット部分の地盤を掘削しています。

また、建物(管理啓発棟等)の地盤改良工事を行っています。

1

上空(南側)からの様子(令和6年9月20日撮影)

2

上空(北側)からの様子(令和6年9月20日撮影)

3

ごみピット部分の地盤掘削の様子(令和6年9月20日撮影)

4

地盤改良工事の様子(令和6年9月20日撮影)

令和6年8月

ごみ処理施設棟のごみピット部分の地盤を掘削しています。

aa

上空(南側)からの様子(令和6年8月23日撮影)

bb

上空(北側)からの様子(令和6年8月23日撮影)

cc

沈砂池設置状況(令和6年8月23日撮影)

dd

ごみピット部分の地盤掘削の様子(令和6年8月23日撮影)

令和6年7月

・新しいごみ処理施設の建設工事の起工式が行われました。

kikoushiki1

起工式の様子(令和6年7月20日)

kikoushiki2

地鎮の儀にて鍬入れを行う内藤県議会議員、片山市長、吉田町長(写真左から)(令和6年7月20日)

・いよいよ建設工事が始まりました。

shikichir060729

上空からの様子(令和6年7月29日撮影)

hosou

施設への進入路の仮設アスファルト舗装工事の様子(令和6年7月5日撮影)

kasetsujimusyo

仮設の工事事務所設置状況(令和6年7月26日撮影)

karigakoi

工事現場の仮囲い設置状況(令和6年7月26日撮影)

令和6年3月

新しいごみ処理施設の敷地造成工事及び2号調整池が完成しました。

令和6年夏からは新しいごみ処理施設の建築工事が始まります。

敷地造成工事が完了しました。

上空からの様子(令和6年3月22日撮影)

敷地造成工事(1工区)完了の様子(令和6年3月22日撮影)

敷地造成工事(2工区(2号調整池築造))完了の様子(令和6年3月22日撮影)

令和6年2月

盛土法面の種子散布作業が完了しました。

また、1号調整池の立入防止柵・ガードレールを設置しました。

a

上空からの様子(令和6年2月9日撮影)

b

盛土法面の種子散布作業が完了しました。(令和6年2月26日撮影)

c

1号調整池の立入防止柵を設置しました。(令和6年2月26日撮影)

d

付替道路にガードレールを設置しました。(令和6年2月26日撮影)

令和6年1月

盛土工事・施設進入路の造成工事・前面道路の復旧工事が完了しました。

1

上空からの様子(令和6年1月17日撮影)

4

駐車場となる場所の盛土工事が完了しました。(令和6年1月17日撮影)

2

施設への進入路の造成工事が完了しました(舗装は新ごみ処理施設建築工事で実施します。)。(令和6年1月17日撮影)

3

施設前面道路の復旧工事が完了しました。(令和6年1月17日撮影)

令和5年12月

敷地内の水路が完成しました。

施設進入路の整備を進めています。

pic1

上空からの様子(令和5年12月18日撮影)

a

敷地内の水路が完成しました。(令和5年12月4日撮影)

j

施設への進入路を整備しています。(令和5年12月18日撮影)

l

施設前面道路の復旧工事を行っています。(令和5年12月20日撮影)

令和5年11月

敷地内の水路・管工事を進めています。

a

上空からの様子(令和5年11月16日撮影)

z

植生基材を吹付けたところから発芽しています。(令和5年11月16日撮影)

c

敷地内大型水路が概ね完成しました。(令和5年11月16日撮影)

d

1号調整池放流管工事中です。(令和5年11月16日撮影)

令和5年10月

法面の植生基材吹付け・ブロック積作業が完了しました。

a

上空からの様子(令和5年10月17日撮影)

b

施設一番奥法面の植生基材吹付け作業が完了しました。(令和5年10月20日撮影)

c

施設西側法面ブロック積作業が完了しました。(令和5年10月20日撮影)

ss

1号調整池が完成しました。(令和5年10月20日撮影)

e

敷地内大型水路工事中です。(令和5年10月18日撮影)

f

敷地前面道路横断管敷設工事中です。(令和5年10月13日撮影)

令和5年9月

1号調整池岩盤法面のモルタル吹付け作業が完了しました。

また、敷地造成工事と並行して新ごみ処理施設の実施設計のためのボーリング調査を行いました。

a

上空からの様子(令和5年9月25日撮影)

b

硬い岩を盛土に利用するために、自走式破砕機で砕いています。(令和5年9月12日撮影)

1号調整池状況

1号調整池(工事中)と岩盤法面(モルタル吹付け完了)の状況(令和5年9月20日撮影)

k

ボーリング調査の状況(令和5年9月20日撮影)

令和5年8月

法面のモルタル吹付け・ブロック積作業を進めています。

t

上空からの様子(令和5年8月25日撮影)

r0508pic2

施設の一番奥にできる法面の法切りが全段完了しました。(令和5年8月28日撮影)

r0508pic05

1号調整池岩盤法面モルタル吹付け作業中です。(令和5年8月28日撮影)

r0508pic04

1号調整池岩盤法面モルタル吹付け作業中です。(令和5年8月28日撮影)

k

施設西側法面ブロック積作業中です。(令和5年8月28日撮影)

h

施設西側敷地内土砂流入防止のための、ふとんかご設置が完了しました。(令和5年8月28日撮影)

令和5年7月

法面工事を進めています。

koujisyashin010711

上空からの様子(令和5年7月11日撮影)

koujisyashin02

施設の一番奥にできる法面の5段中4段目までの法切りが完了しました。(令和5年7月21日撮影)

koujisyashin03

施設東側法面工事中です。(令和5年7月21日撮影)

koujisyashin04

1号調整池岩盤の法切りが完了しました。(令和5年7月21日撮影)

令和5年6月

掘削・盛土工事を進めています。

上空からの様子(令和5年6月16日撮影)

yyyymm_shingomikouji,jpg

盛土工事の様子(令和5年6月16日撮影)

令和5年5月

工事中の土砂流出防止のための仮設沈砂池設置が完了しました。

その後、掘削・盛土工事に着手。合わせて地下集排水管敷設工事を施工しています。

上空からの様子(令和5年5月16日撮影)

上空からの様子(令和5年5月16日撮影)

沈砂池

沈砂池(令和5年5月17日撮影)

令和5年4月

工事中の土砂流出防止のため、仮設沈砂池設置工事を進めています。

大型の重機を用いて、洪水調整池の岩を砕いています。

上空からの様子(令和5年4月17日撮影)

上空からの様子(令和5年4月17日撮影)

工事の様子

岩盤掘削の様子(令和5年4月20日撮影)

完成イメージ図

(注) 完成イメージ図は変更になる場合があります。

工事概要

建設場所

多可郡多可町中区奥中、徳畑地内

建設場所

建設場所

請負業者

  • 敷地造成工事
    株式会社森崎組
  • 2号調整池整備工事
    貴広建設株式会社
  • 敷地造成・2号調整池整備工事施工監理
    協和設計株式会社
  • 施設建設工事
    エスエヌ環境・美樹工業特定共同企業体
  • 施設建設工事設計施工監理
    中外テクノス株式会社
  • 県道他道路改良工事
    有限会社オオヤマ

スケジュール

  • 令和4年度
    敷地造成工事
  • 令和5年度
    敷地造成工事、施設建設工事実施設計(土木・建築工事、プラント設備工事)
  • 令和6年度
    施設建設工事(土木・建築工事、プラント設備工事)
  • 令和7年度
    施設建設工事(土木・建築工事、プラント設備工事、試運転)
    県道他(アクセス道路)改良工事
  • 令和8年4月
    供用開始(予定)

施設概要

処理能力

焼却施設

52.6トン/日(26.3トン/日×2炉)

リサイクル施設

  • 大型ごみ
    3.6トン/日(5時間)
  • 容器包装プラ
    2.6トン/日(5時間)
  • 金属類
    1.0トン/日(5時間)
  • ペットボトル
    0.3トン/日(5時間)

この記事に関するお問い合わせ先

西脇多可行政事務組合 資源循環課

​​​​​​​〒677-0012
西脇市富吉南町262-1
電話:0795-22-8801
ファックス:0795-23-8887
問い合わせフォーム
