西脇小学校木造校舎保存改修工事の様子
平成29年に始まった西脇小学校保存改修工事は、令和元年8月に完了しました。
保存改修工事スケジュール

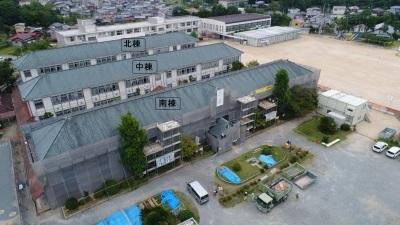

第1(南棟)校舎
平成29年着工~平成30年3月完成
第2(中棟)校舎
平成30年4月着工~平成30年10月完成
第3(北棟)校舎
平成30年11月着工~令和元年8月完成

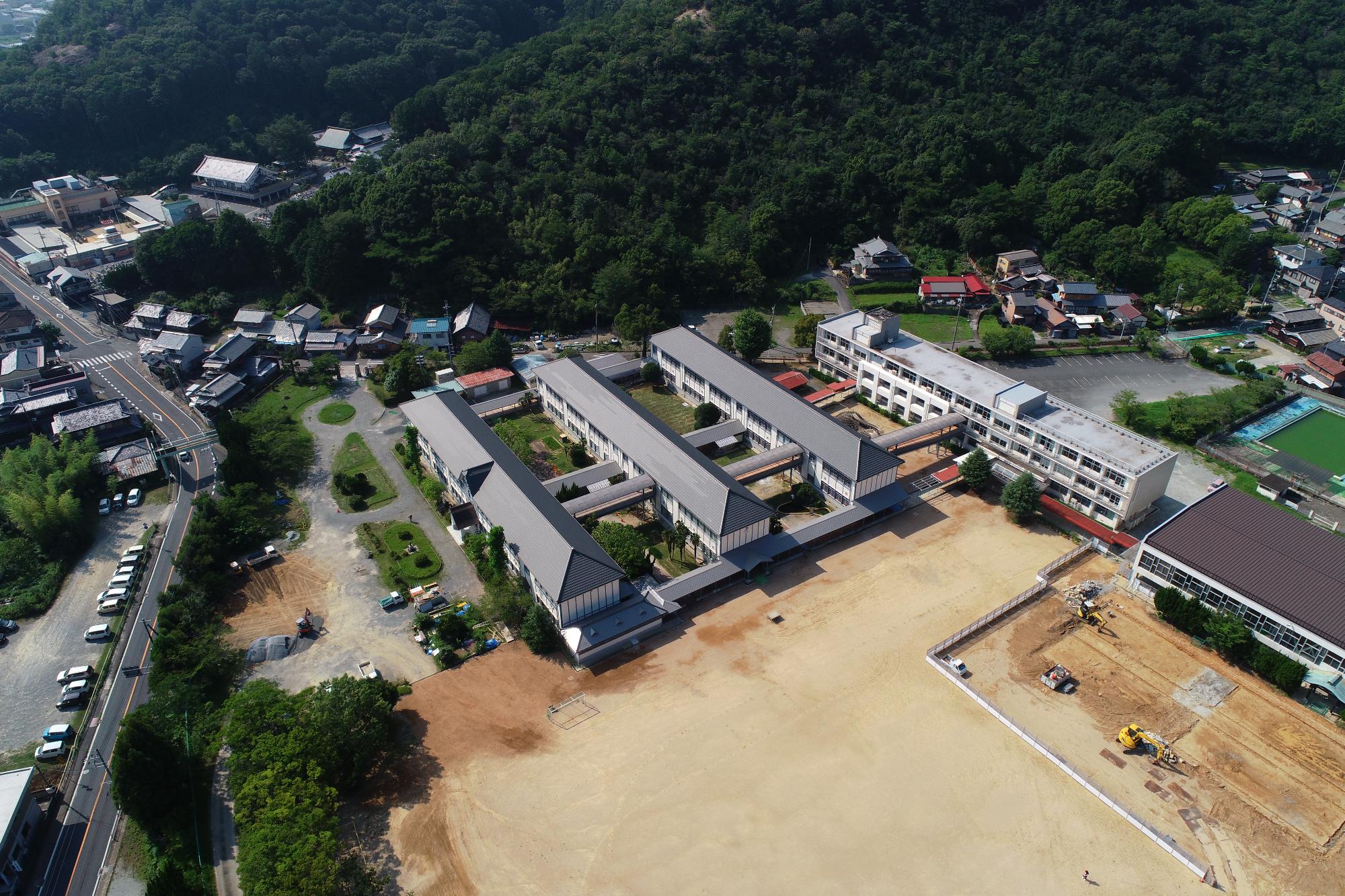

令和元年7月
約2年間にわたる工事が完了しました。
児童、地域の方々に愛される学校として、これからも使います。

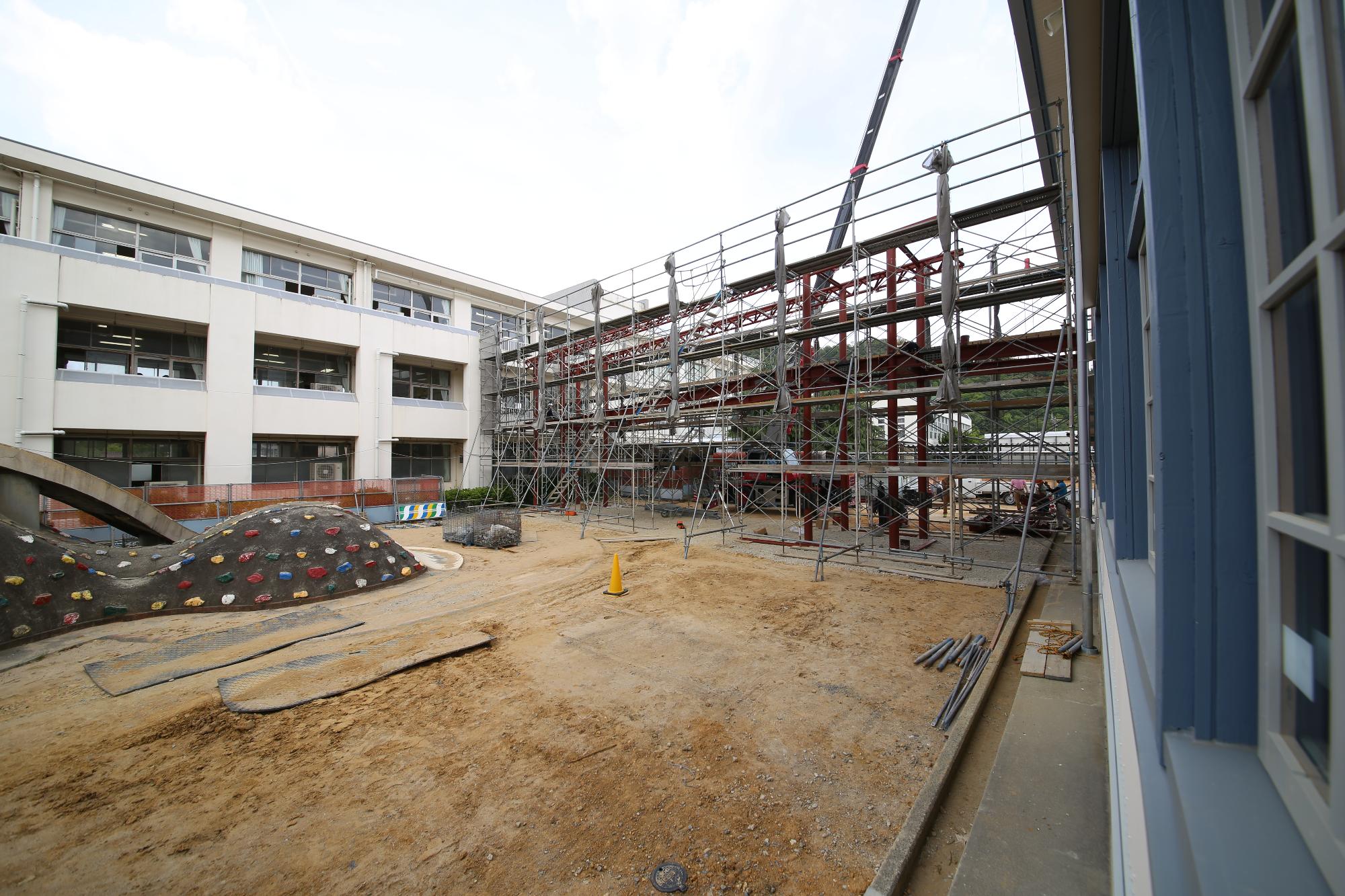

令和元年5月
2階鉄骨渡り廊下の施工状況です。
各校舎の2階がつながりました。

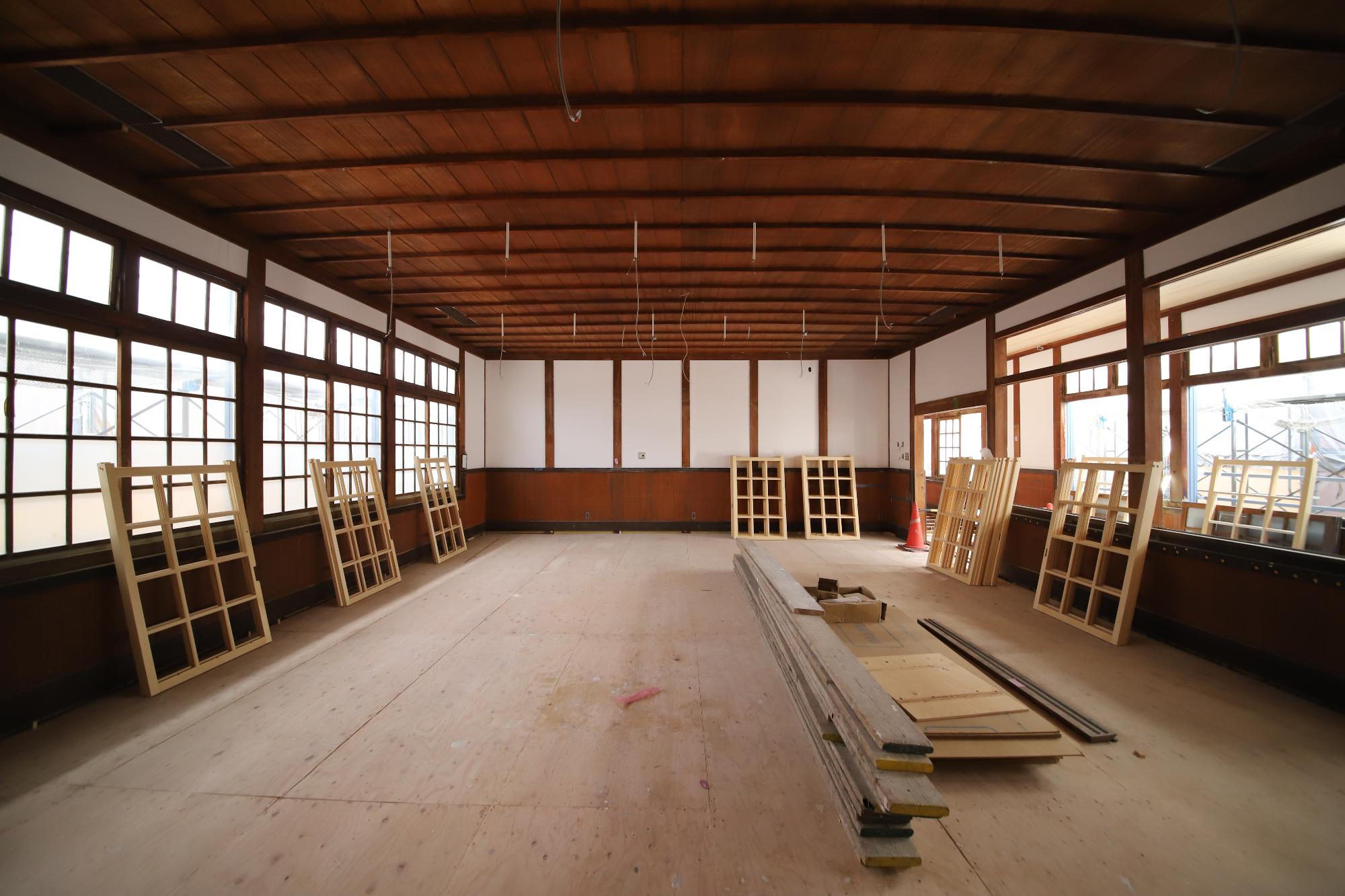

平成31年3月
内装工事の施工状況です。
建具の施工準備をしています。

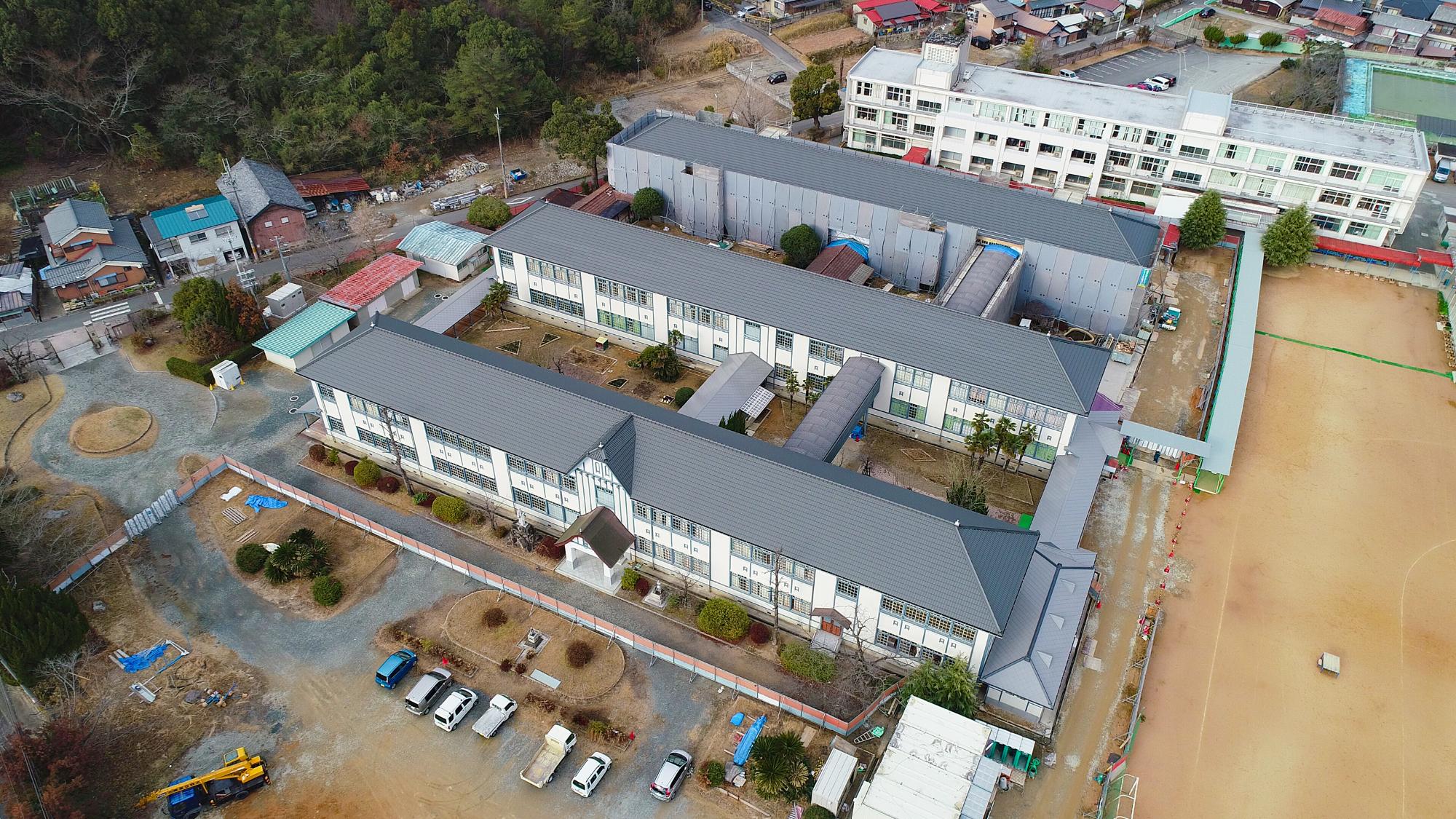

平成31年1月

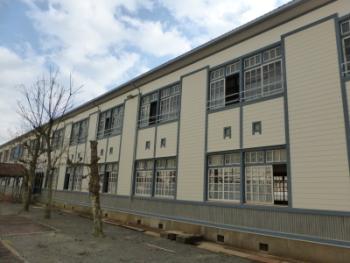

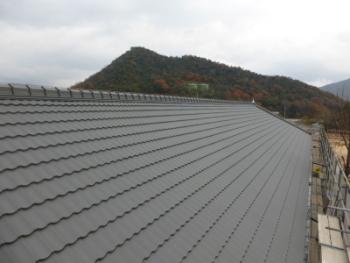

北棟校舎の外壁工事施工中です。
屋根工事は完了しました。

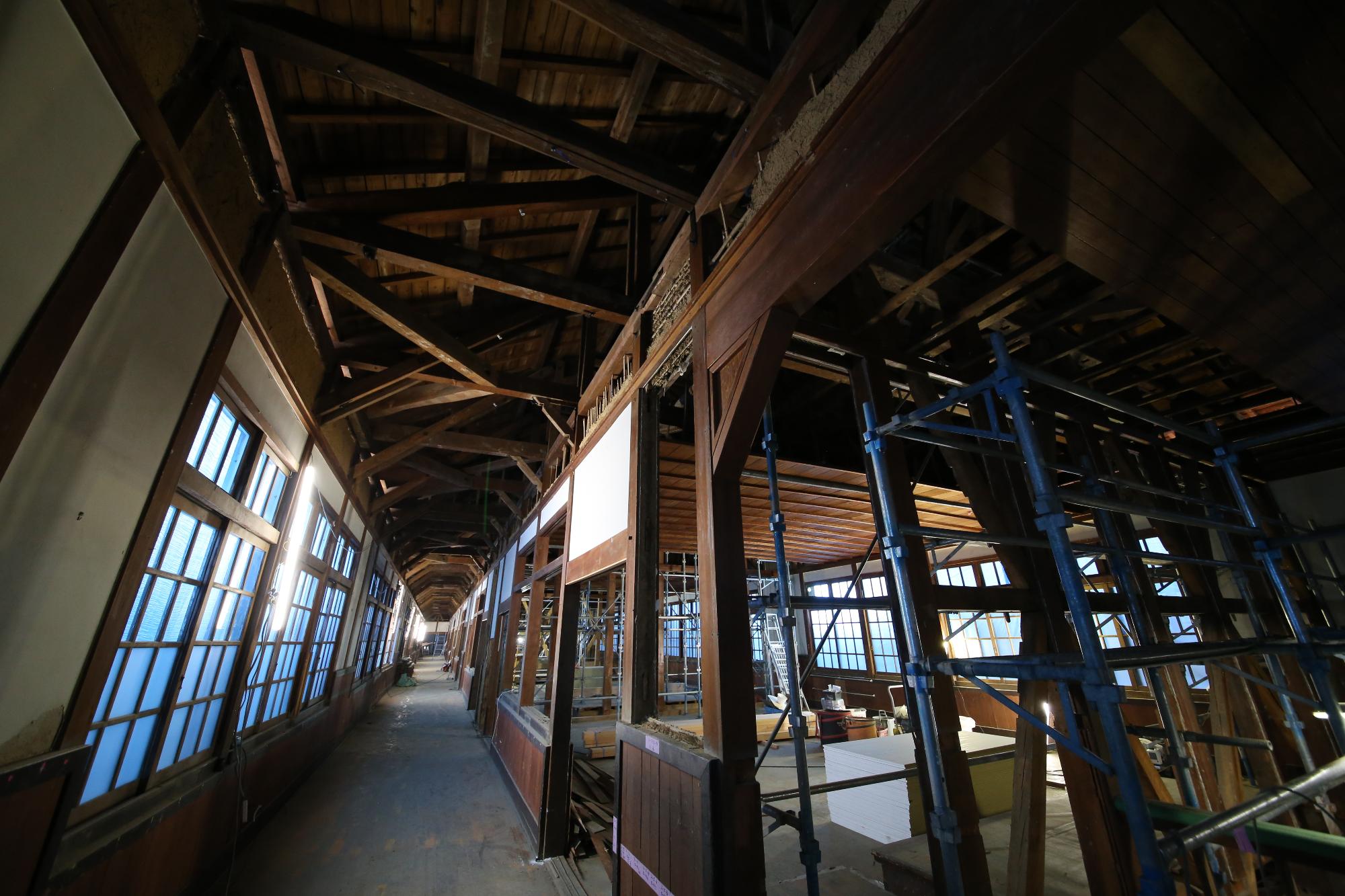

平成30年11月
北棟校舎の様子です。
既存の仕上げ材を撤去し、構造補強等を行っていきます。
平成30年10月

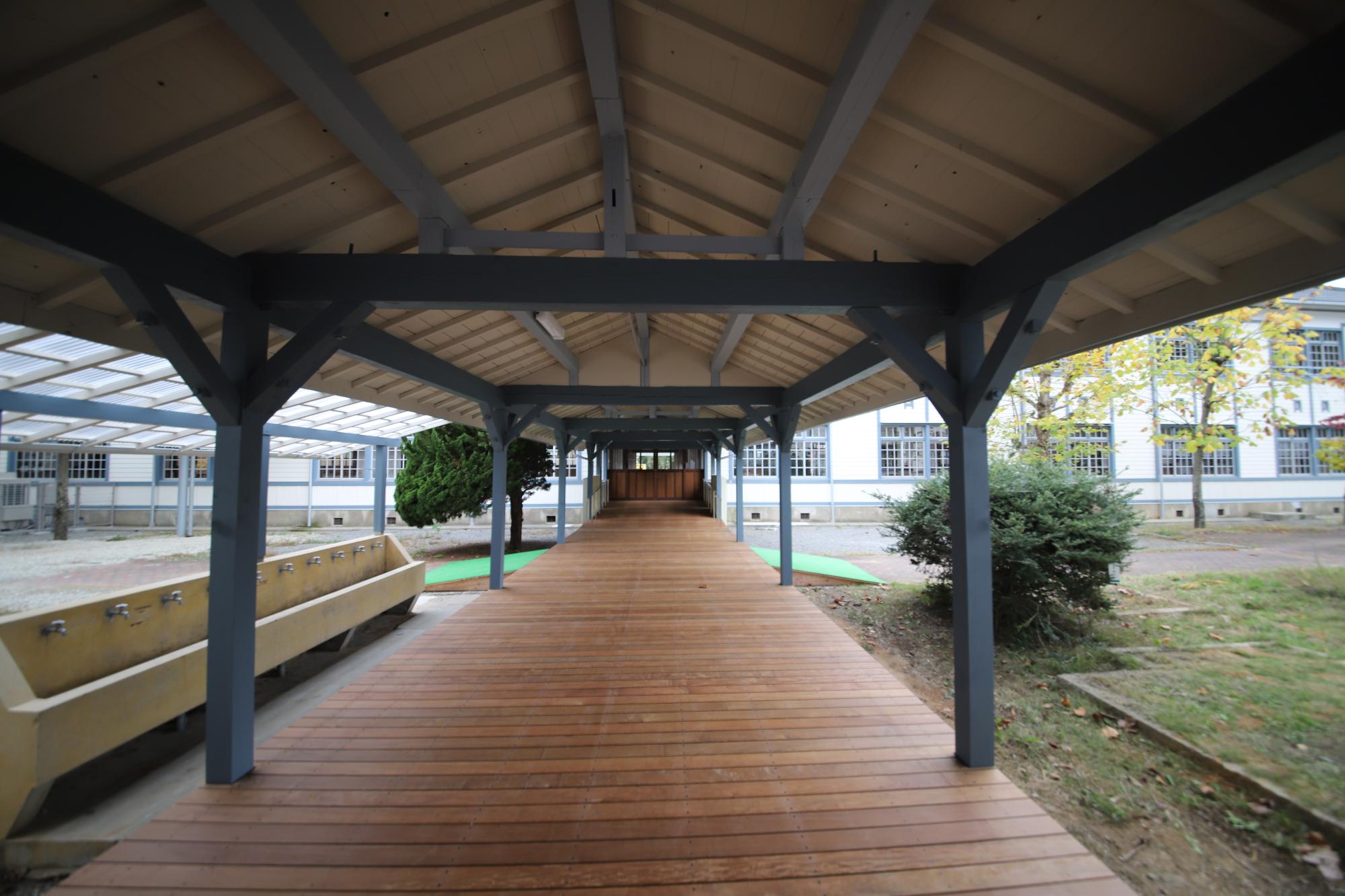

1階渡り廊下のウッドデッキが完成しました。

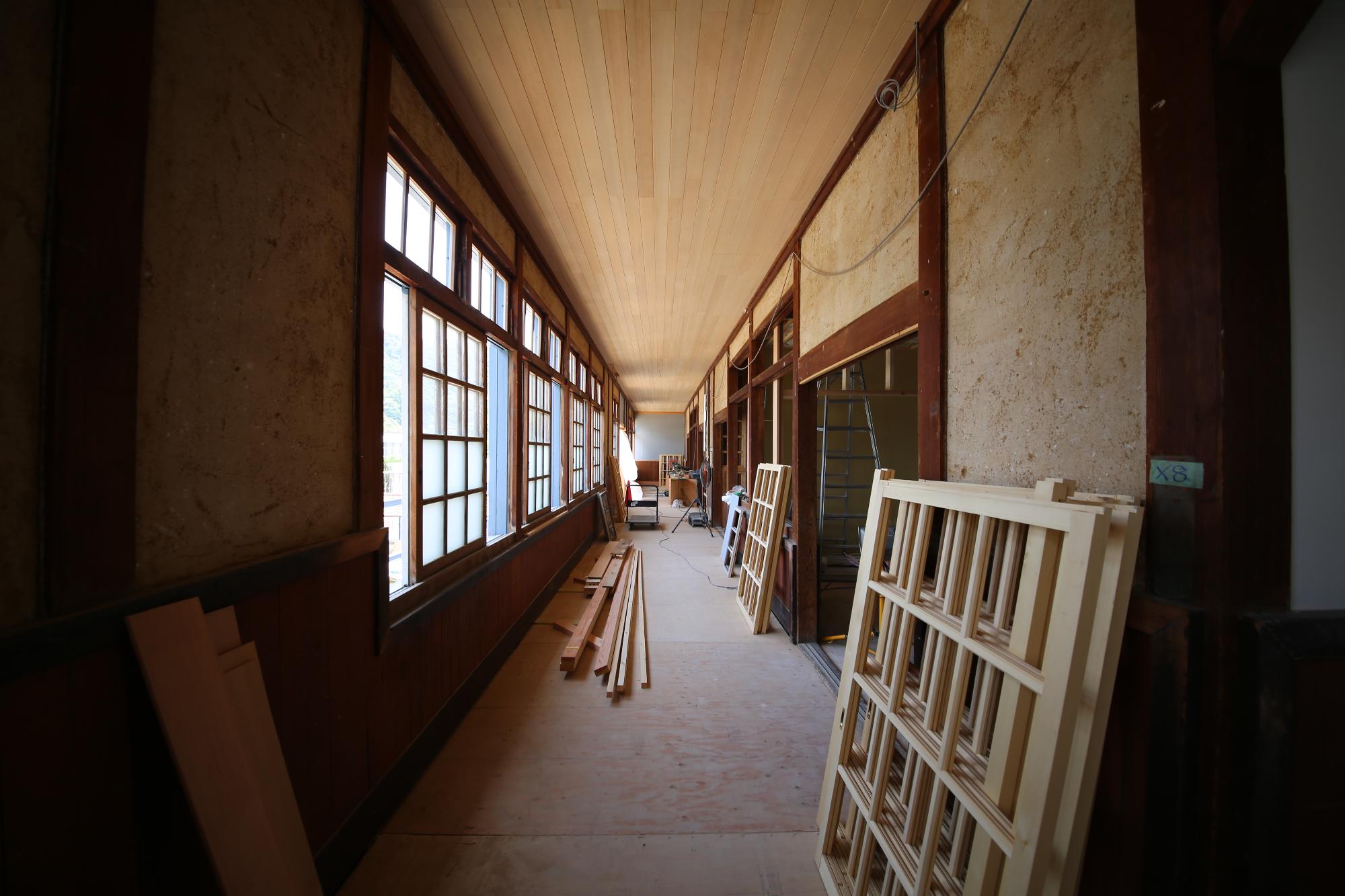

平成30年7月
2階廊下の施工状況です。
天井裏には断熱材を施しています。
平成30年4月

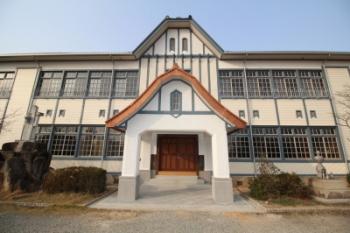

南棟校舎が完成しました。
4月から再び学校として再出発。子どもたちの元気な笑い声が聞こえてきます。

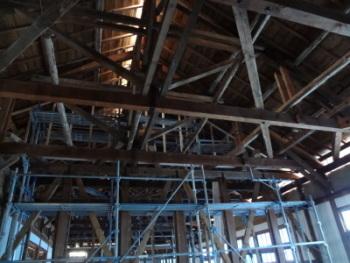

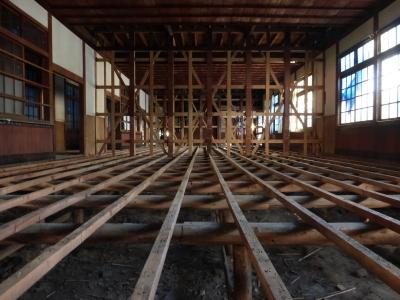

中棟校舎の様子です。
既存の仕上げ材を撤去し、構造補強等を行っていきます。
平成30年3月
今年卒業する児童へ見学会を行いました。写真は南棟玄関です。屋根の銅板葺きも葺き替えて新しくなりました。今後は徐々に酸化が始まり、次第に褐色を帯び美しい緑青へと変化する予定です。
平成30年2月

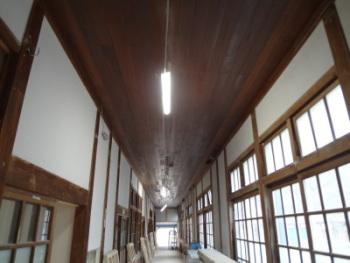

1階廊下の状況です。
天井、漆喰壁を仕上げています。今後、照明等を取り付け予定です。

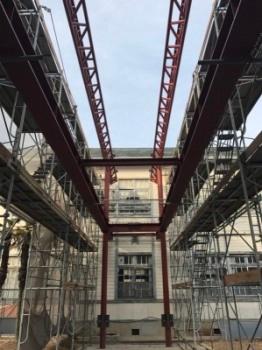

2階渡り廊下の状況です。
南棟校舎と中棟校舎をつなぐ渡り廊下の建て方が完了しました。
平成30年1月

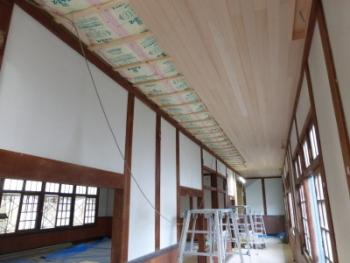

2階廊下の状況です。
天井仕上げ材の施工及び内部漆喰壁の施工を行っています。
北側外観の状況です。
外壁の塗装改修が終わり仮設足場の撤去を行いました。
平成29年12月

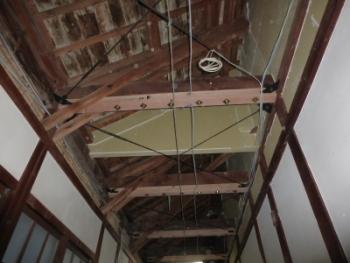

2階廊下屋根裏の状況です。
構造補強及び防火上の措置を行い、今後は天井の施工に移っていきます。
屋根の状況です。
耐震補強として構造用合板を下地に貼り、金属製瓦葺きを行いました。
平成29年11月

11月26日(日曜日)に開催しました工事現場見学会の様子です。
こちらをご覧ください。
平成29年10月

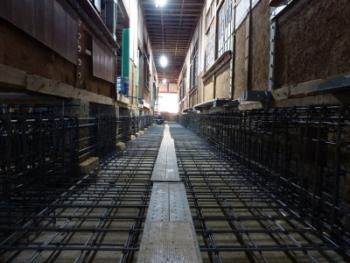

1階廊下の基礎配筋状況です。
今後、型枠工事、コンクリート打設と進んでいきます。

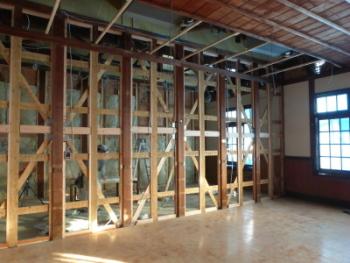

内壁の補強状況です。
補強金具の取付け等を行っています。
平成29年9月
夏休みから南棟の足場が設置され、工事が始まりました。
南棟→中棟→北棟の順番で工事を進めていきます。
南棟校舎1階の様子です。
壁と床の仕上げを撤去しました。これから耐震補強工事を行います。
